Хід будівництва за вересень 2025

Хід будівництва

У вересні 2025 року на будівельному майданчику були виконані наступні роботи:

Секція 1:

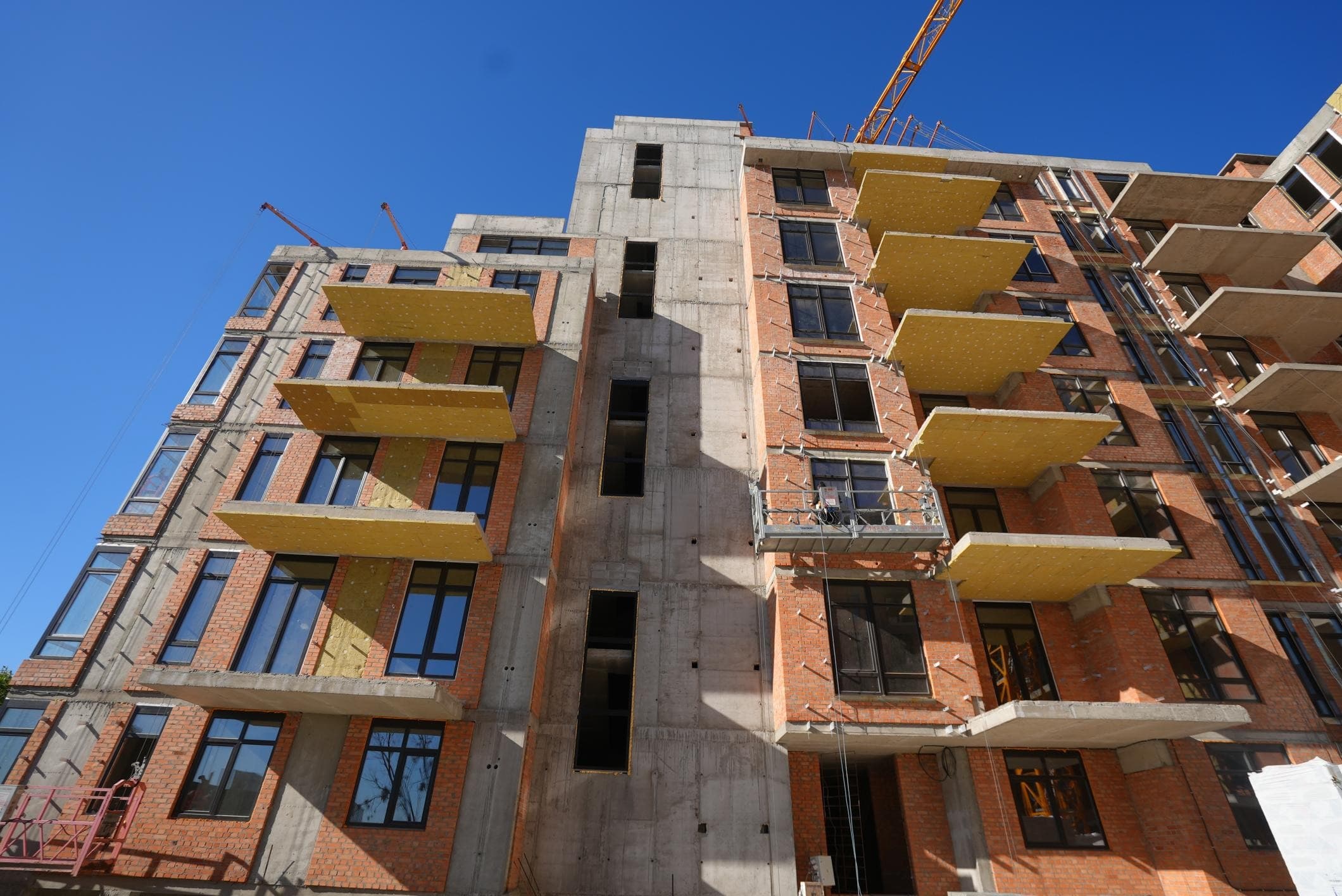

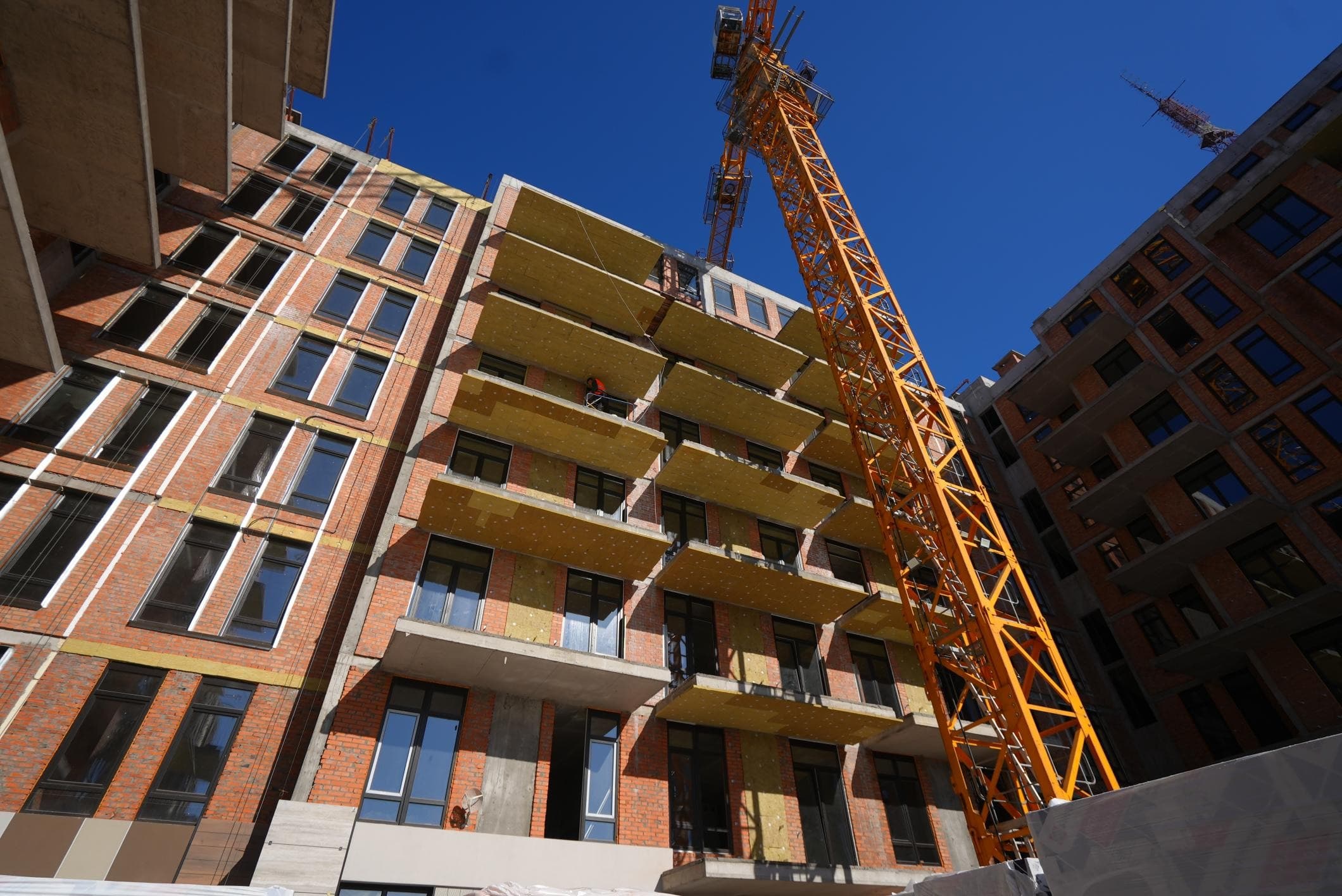

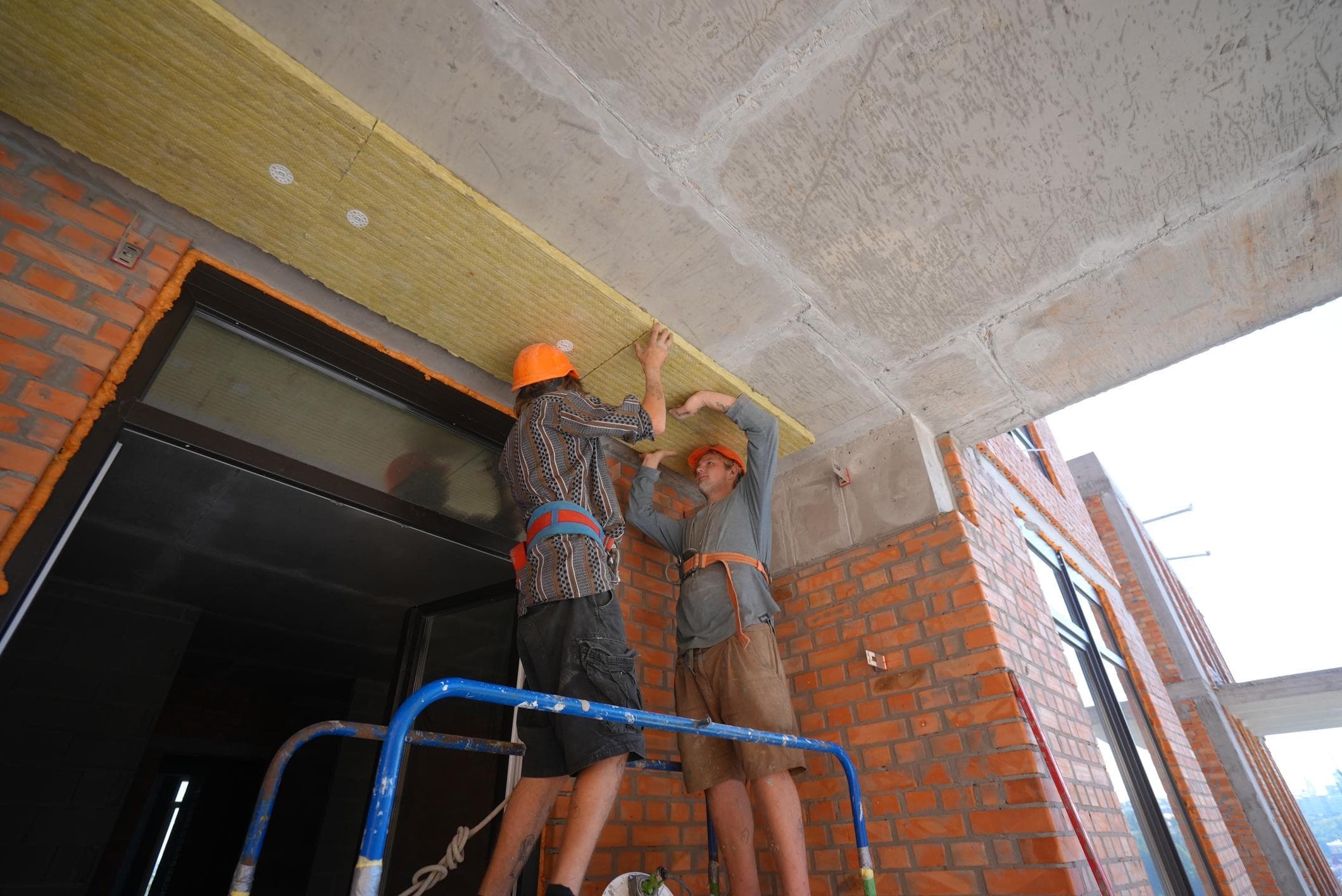

  • Влаштування фасаду – 15%

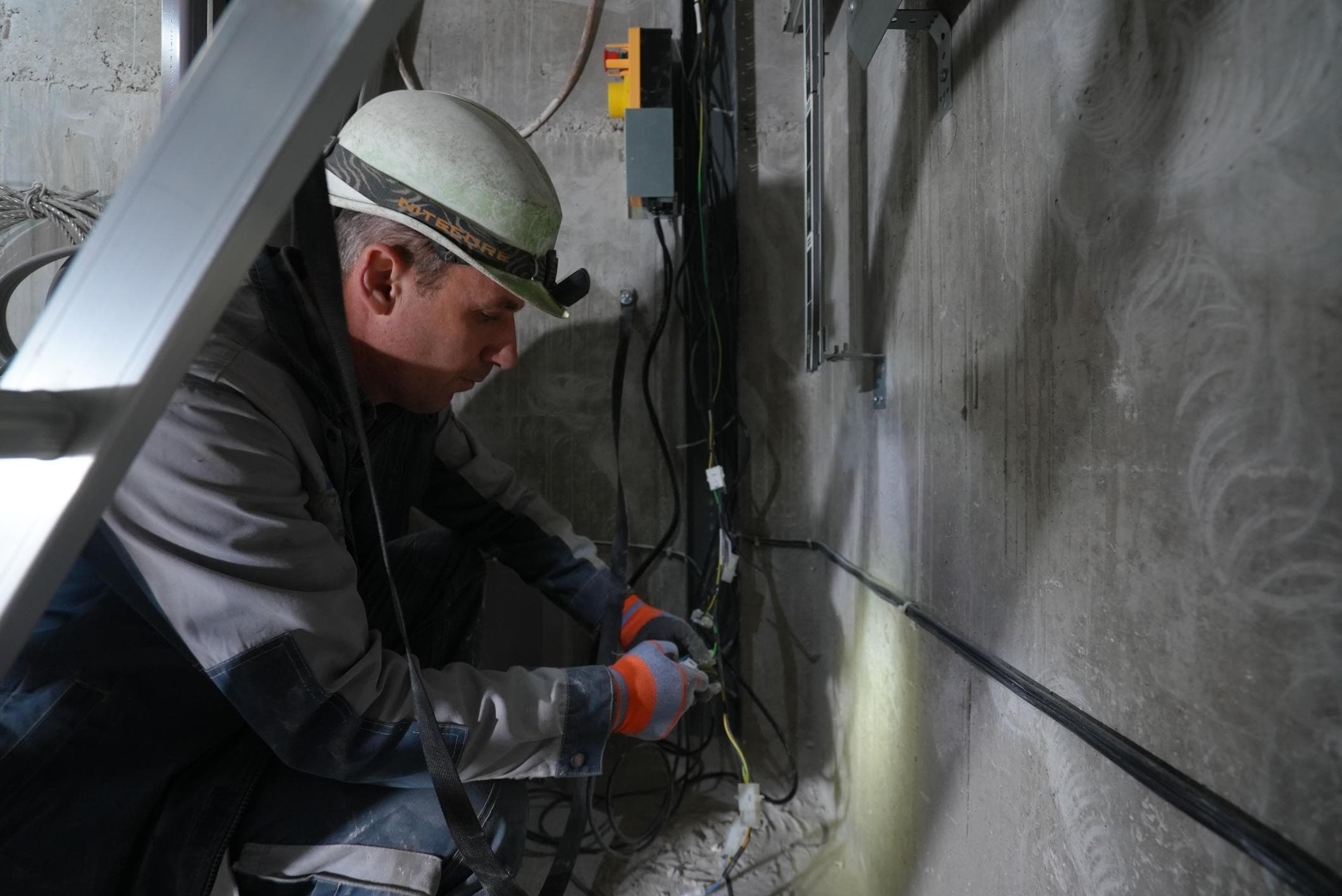

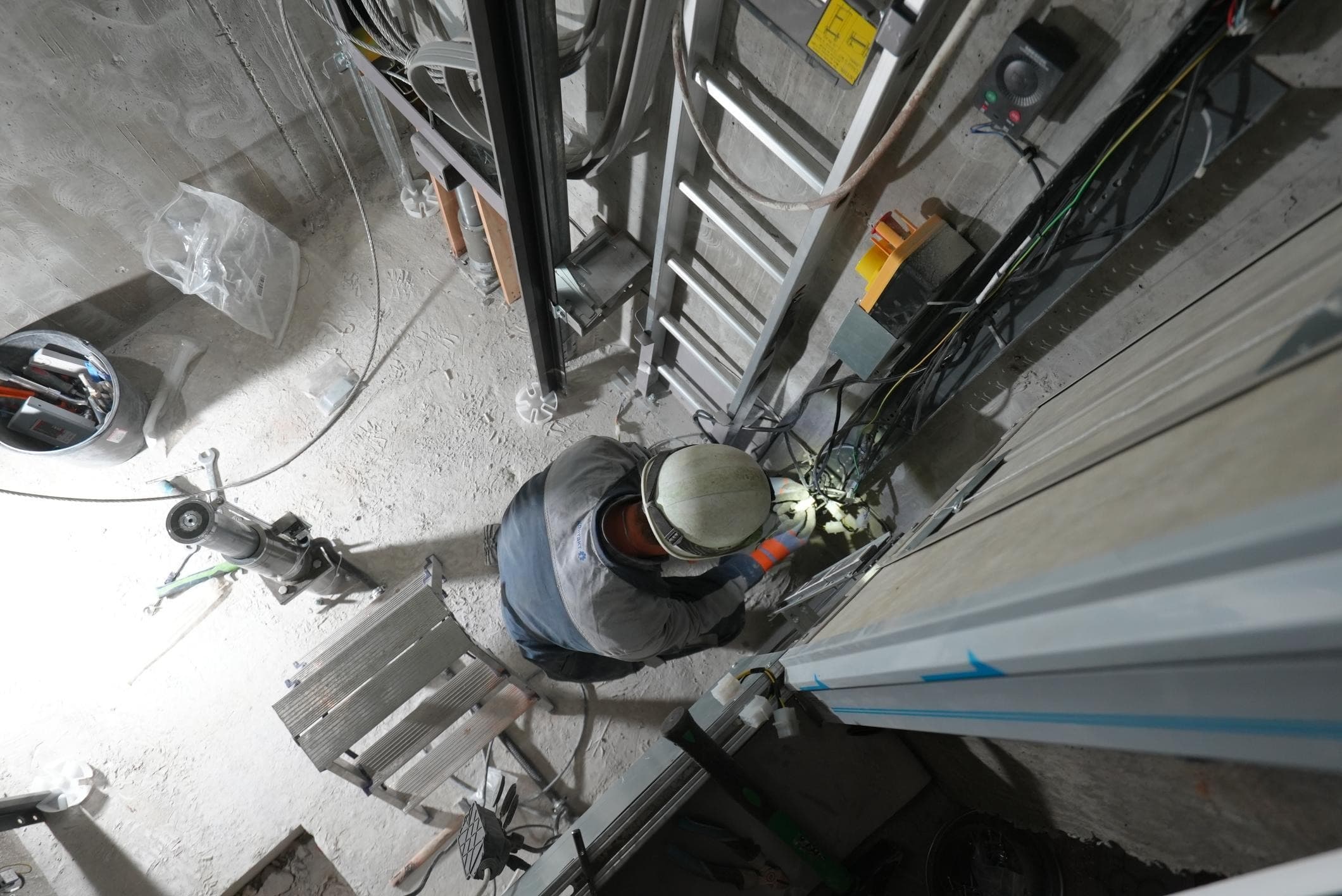

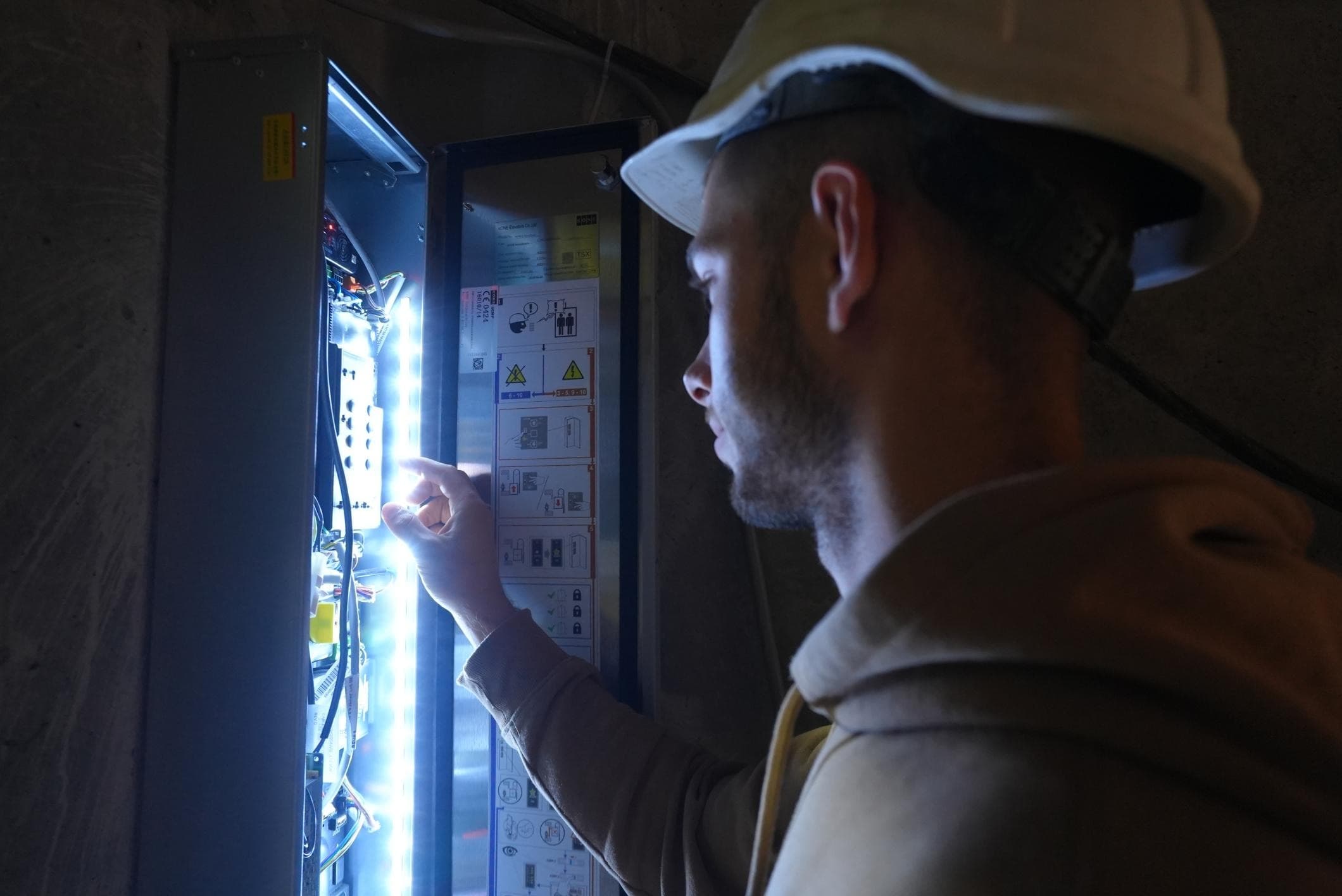

  • Монтаж електричних мереж 3-го поверху в МЗК згідно з дизайн-проєктом – 100%

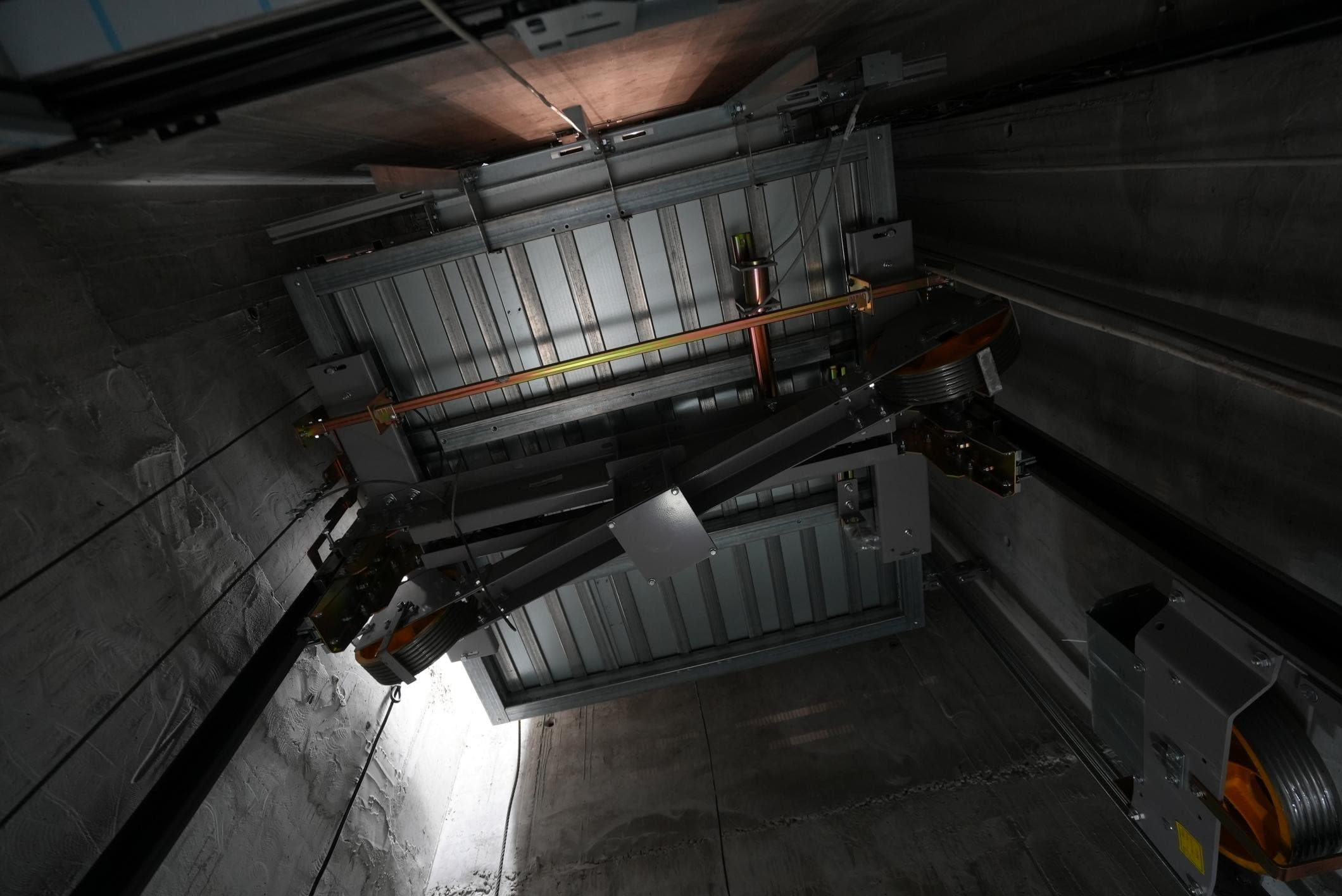

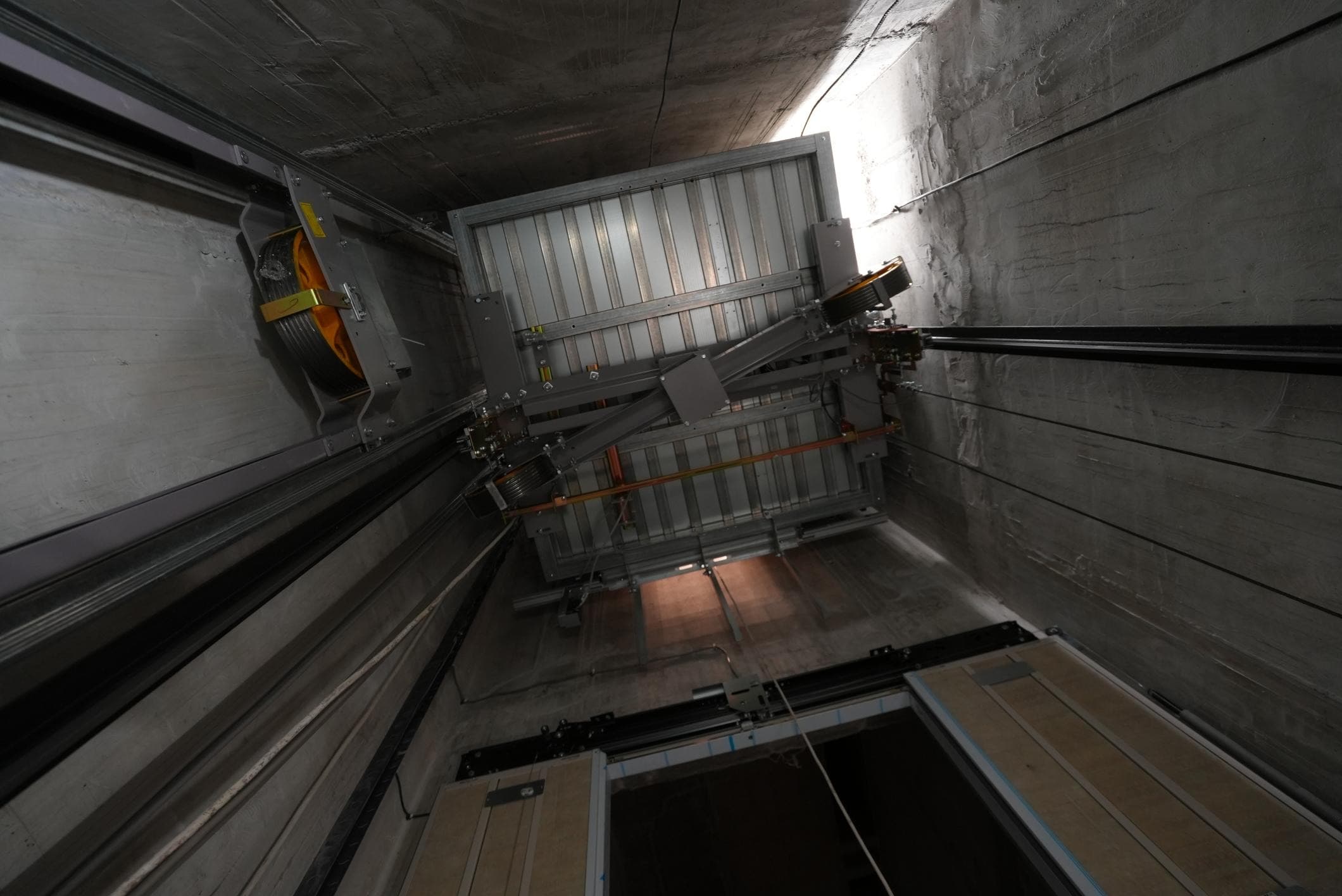

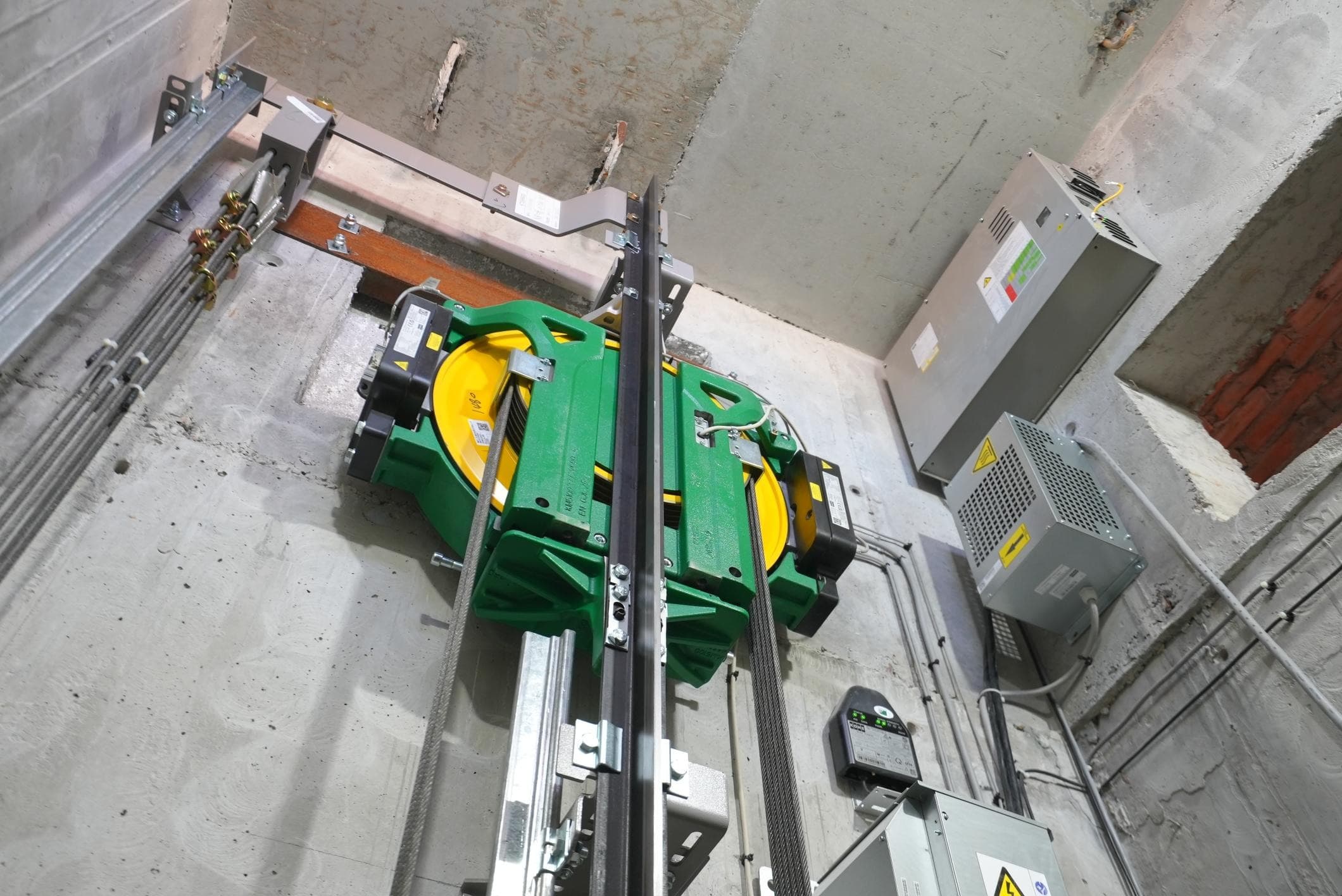

  • Монтаж ліфтового обладнання – 100%
  • Штукатурка стін в МЗК 3-го поверху – 50%
  • Монтаж вікон на сходових клітинах – 100%
  • Замонолічування отворів у плиті перекриття після прокладання інженерних мереж – 75%

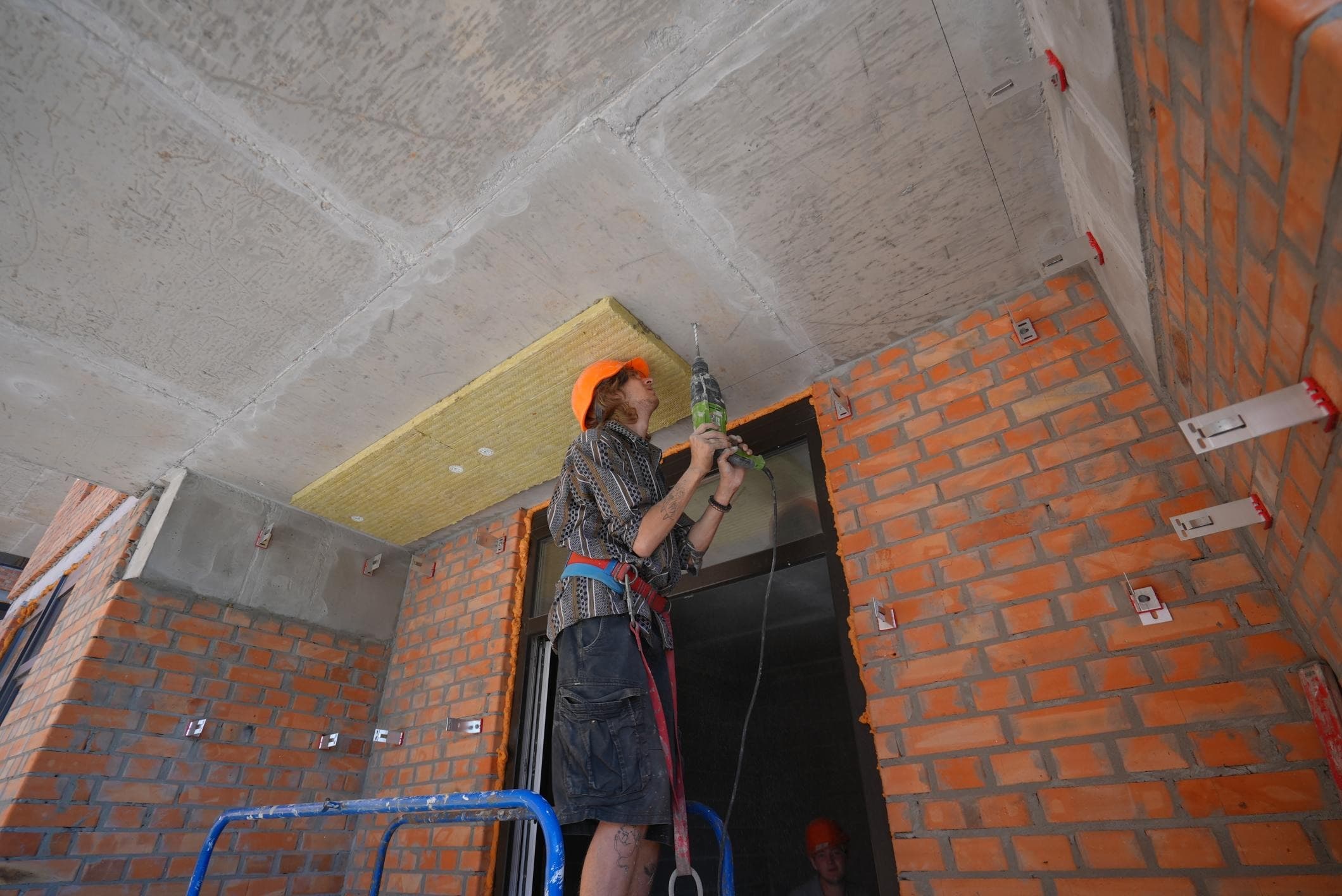

  • Свердління отворів під фріон-виводи кондиціонерів – 75%

Секція 2:

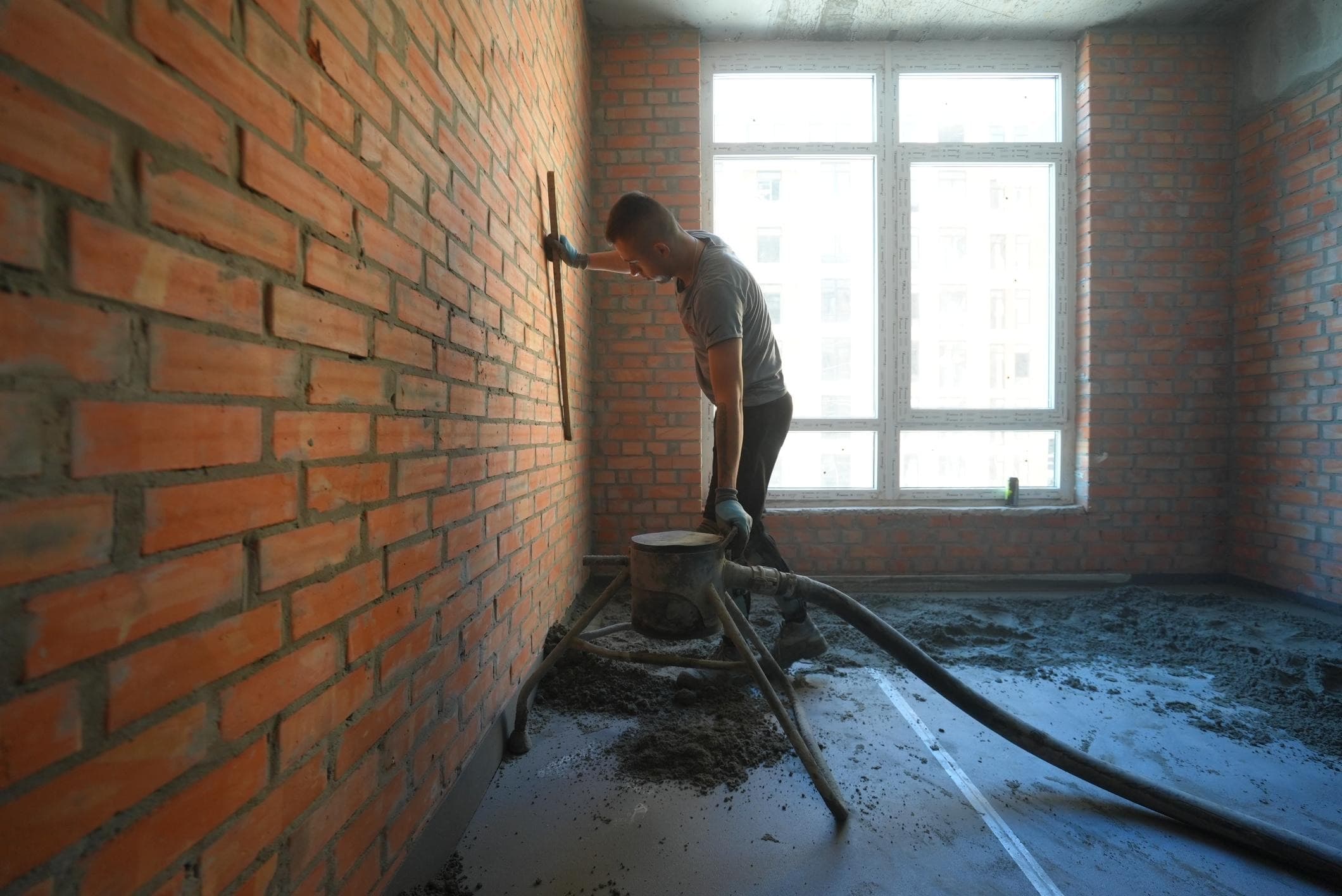

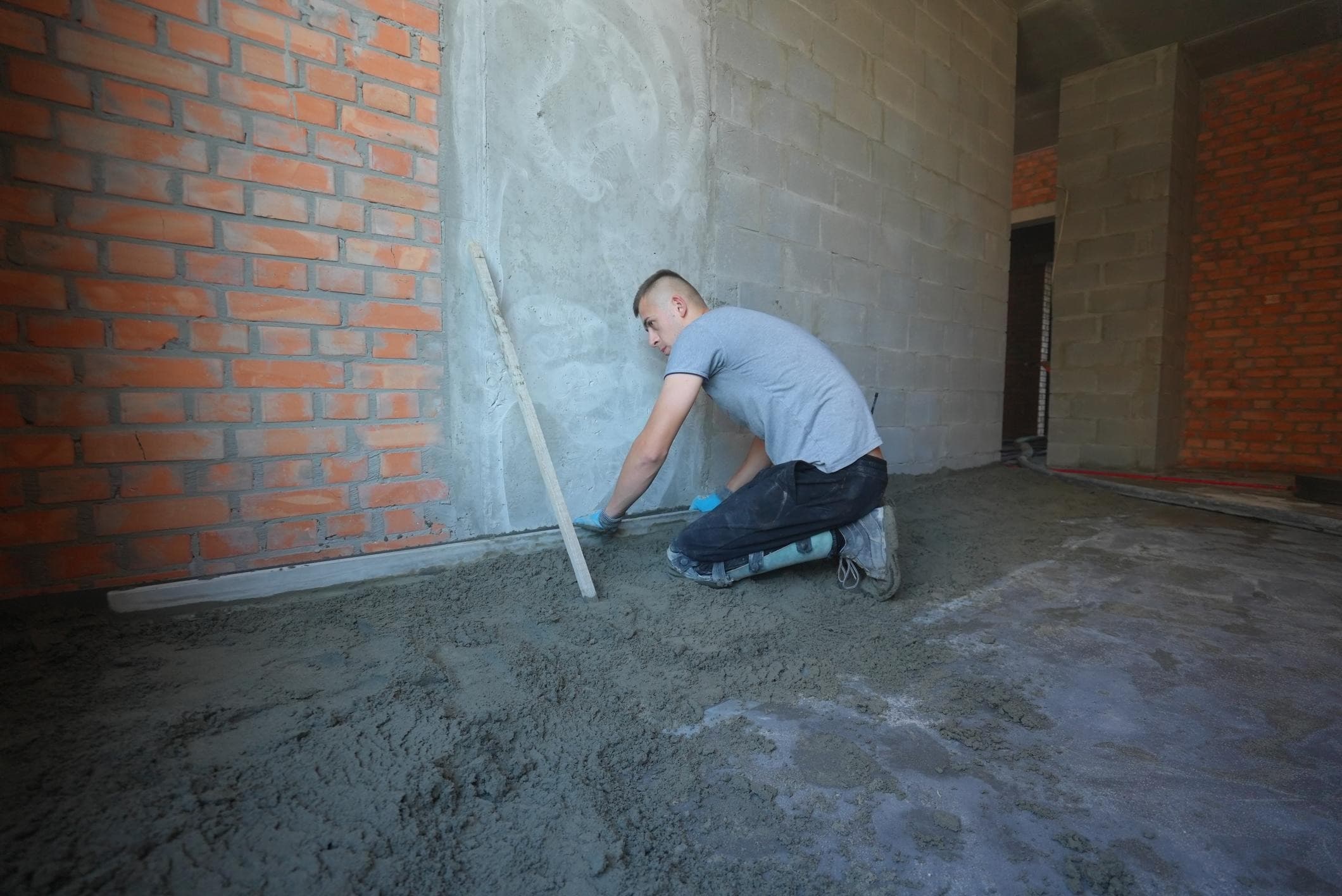

  • Влаштування звукоізоляції та підлог у квартирах, гідроізоляція в санвузлах, а також підготовка балконів під влаштування цементно-піщаної стяжки з 2 по 8 поверхи – 100%
  • Монтаж вікон на сходових клітинах – 100%

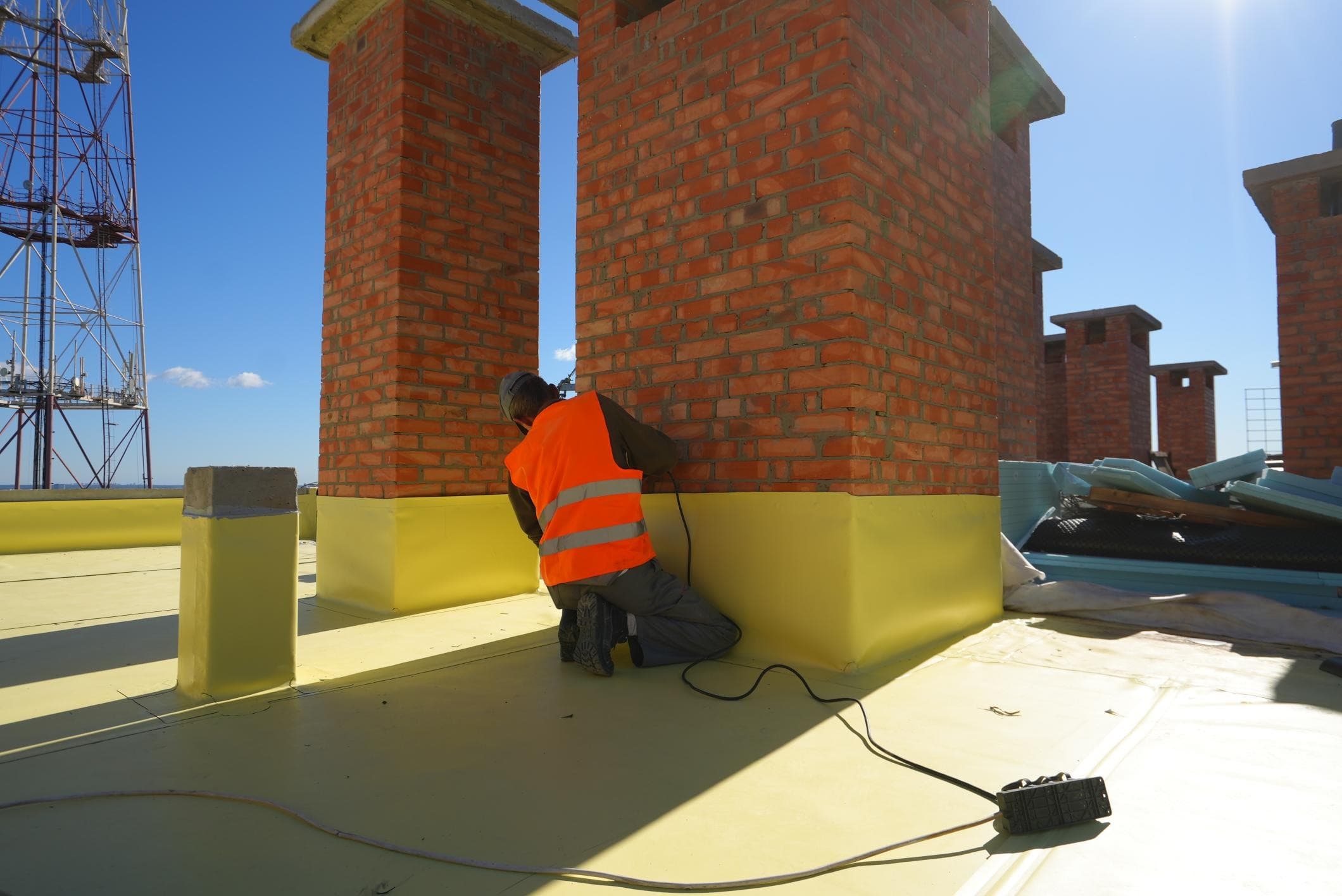

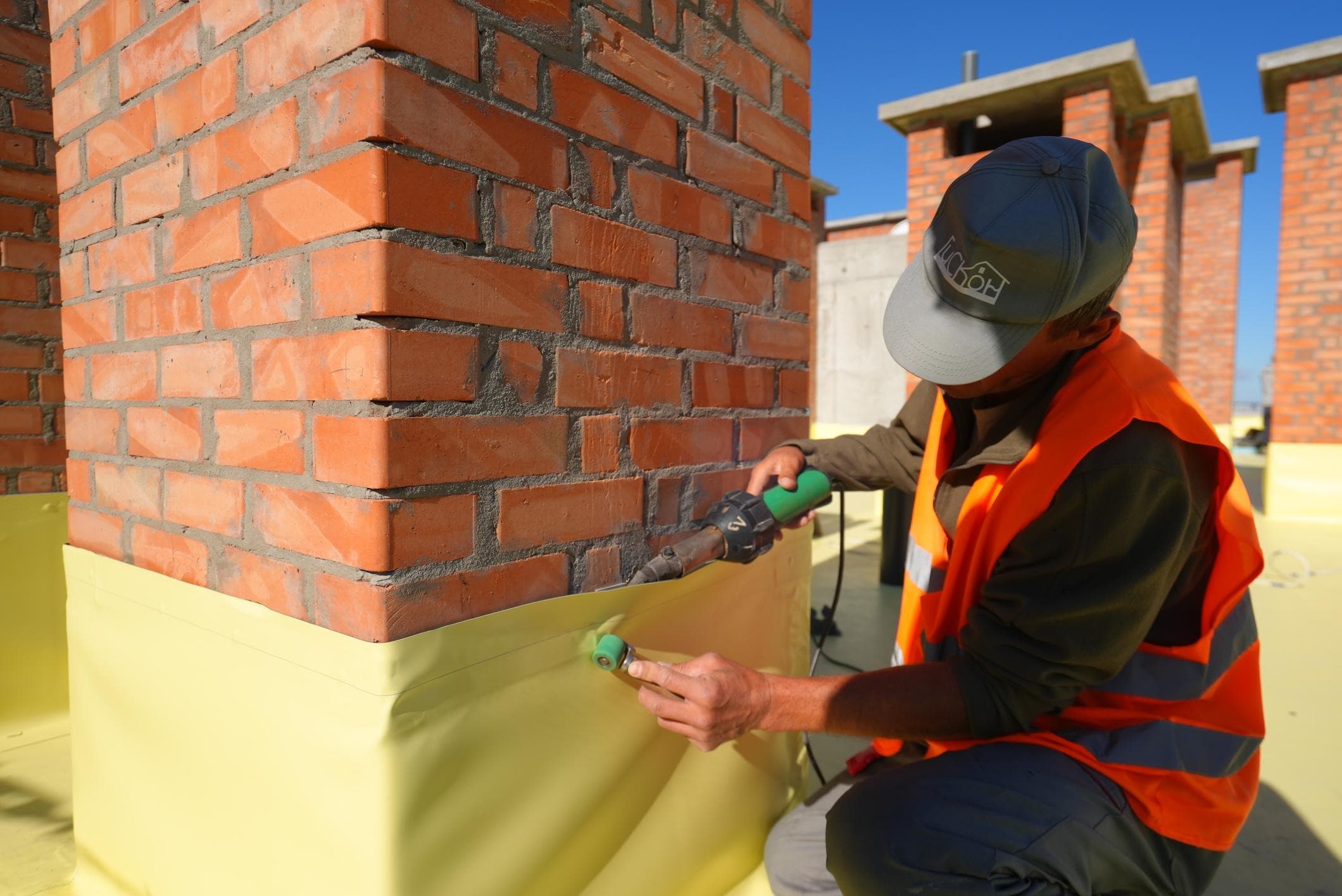

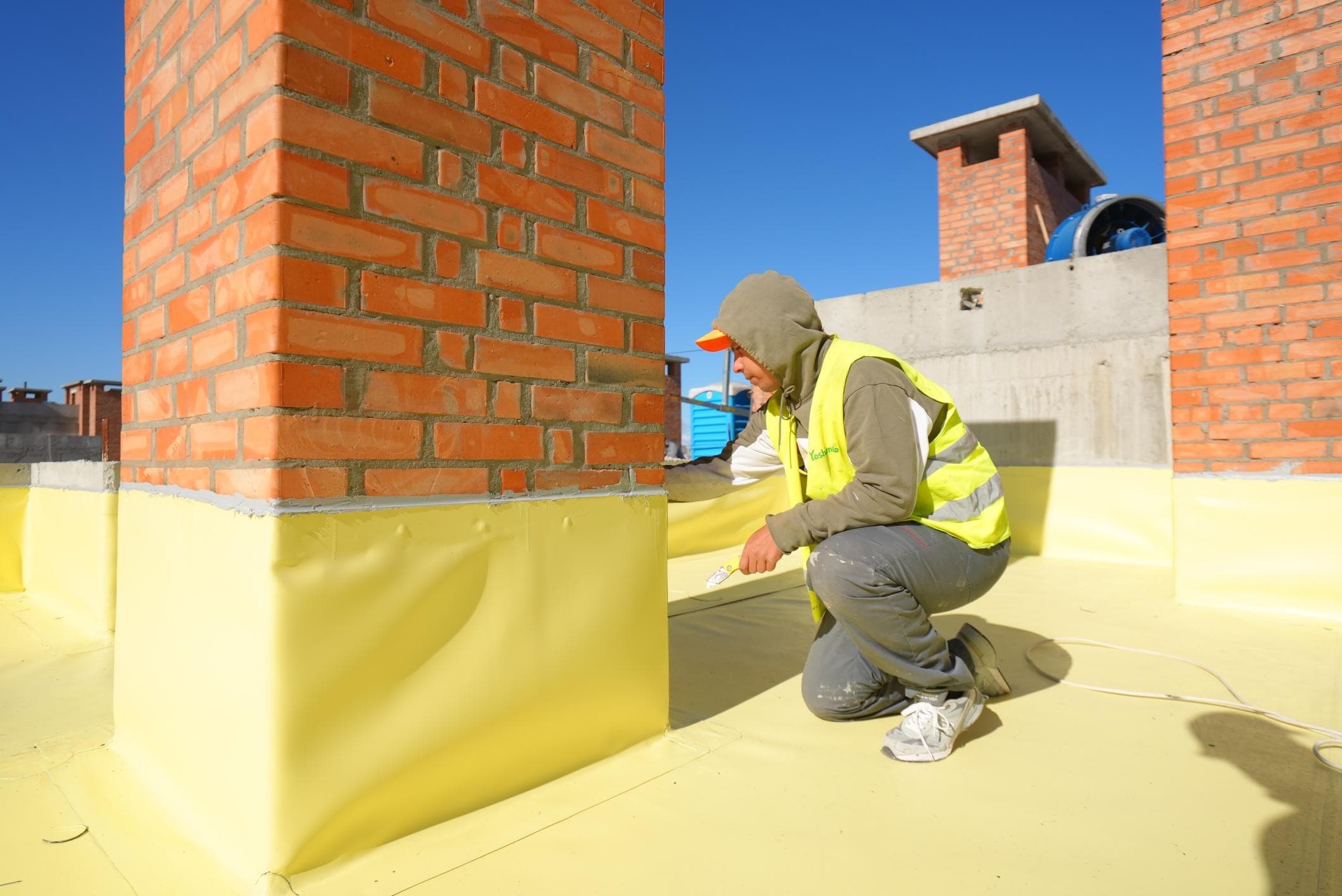

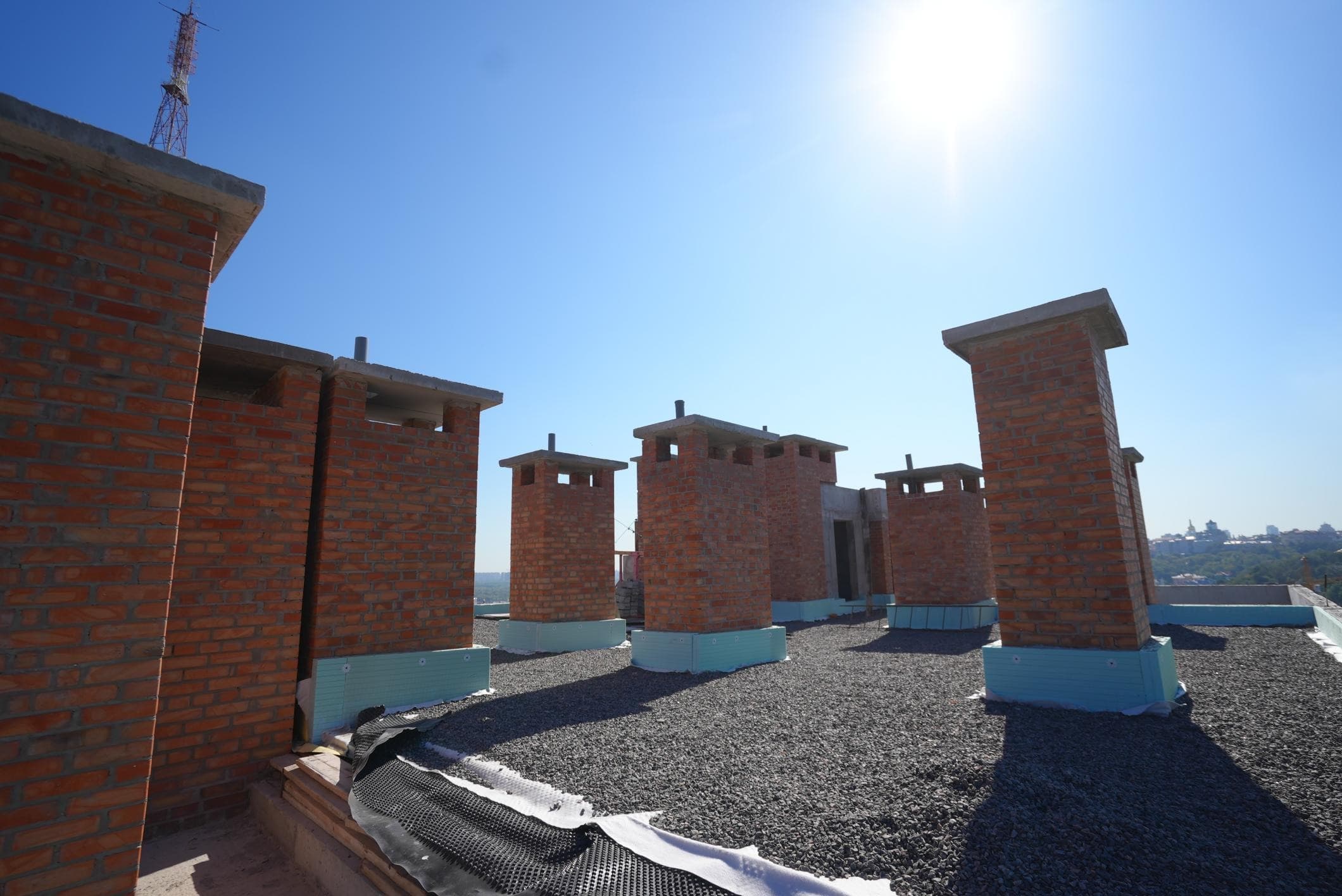

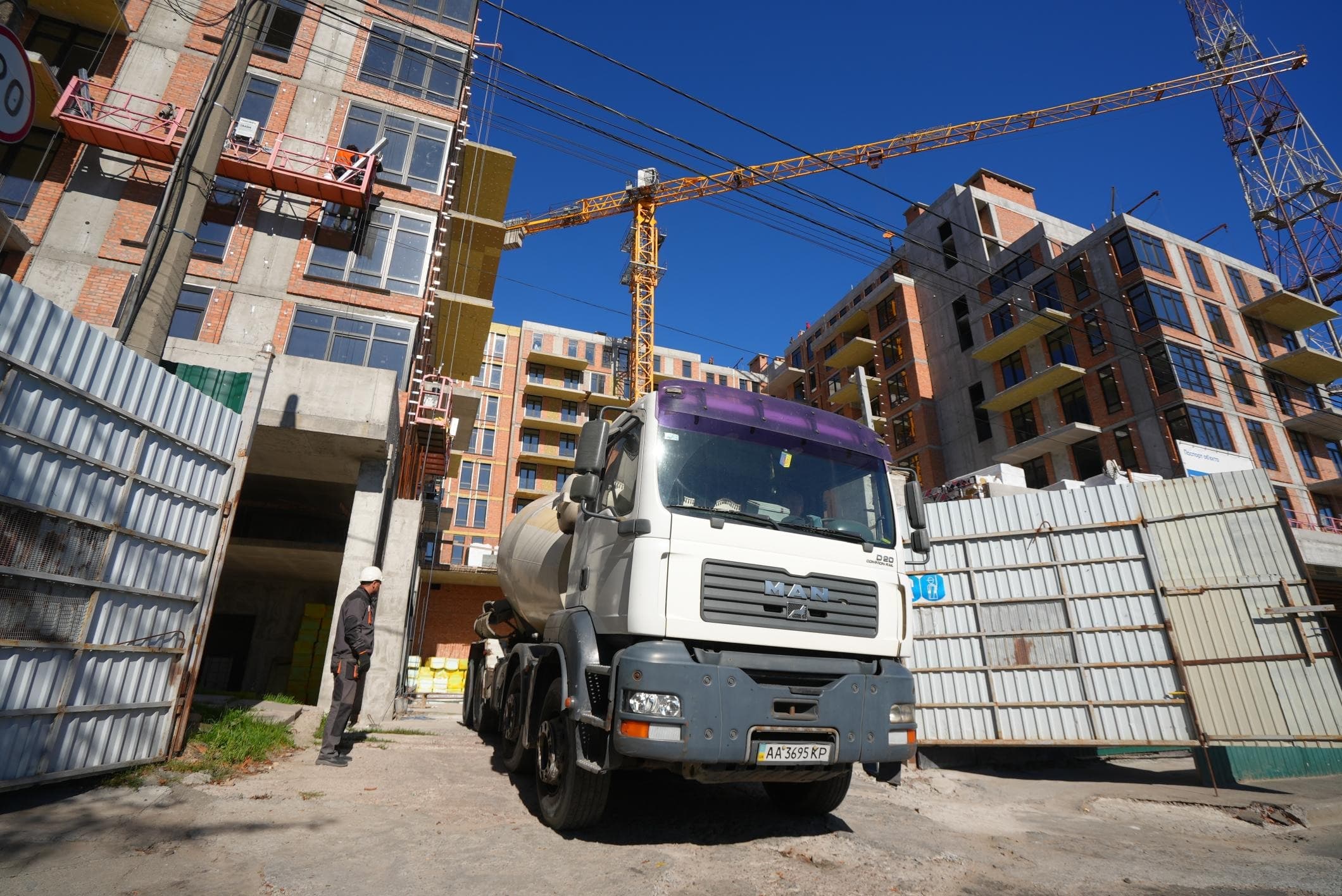

  • Влаштування покрівлі – 20%
  • Монтаж стояків опалення МЗК – 100%

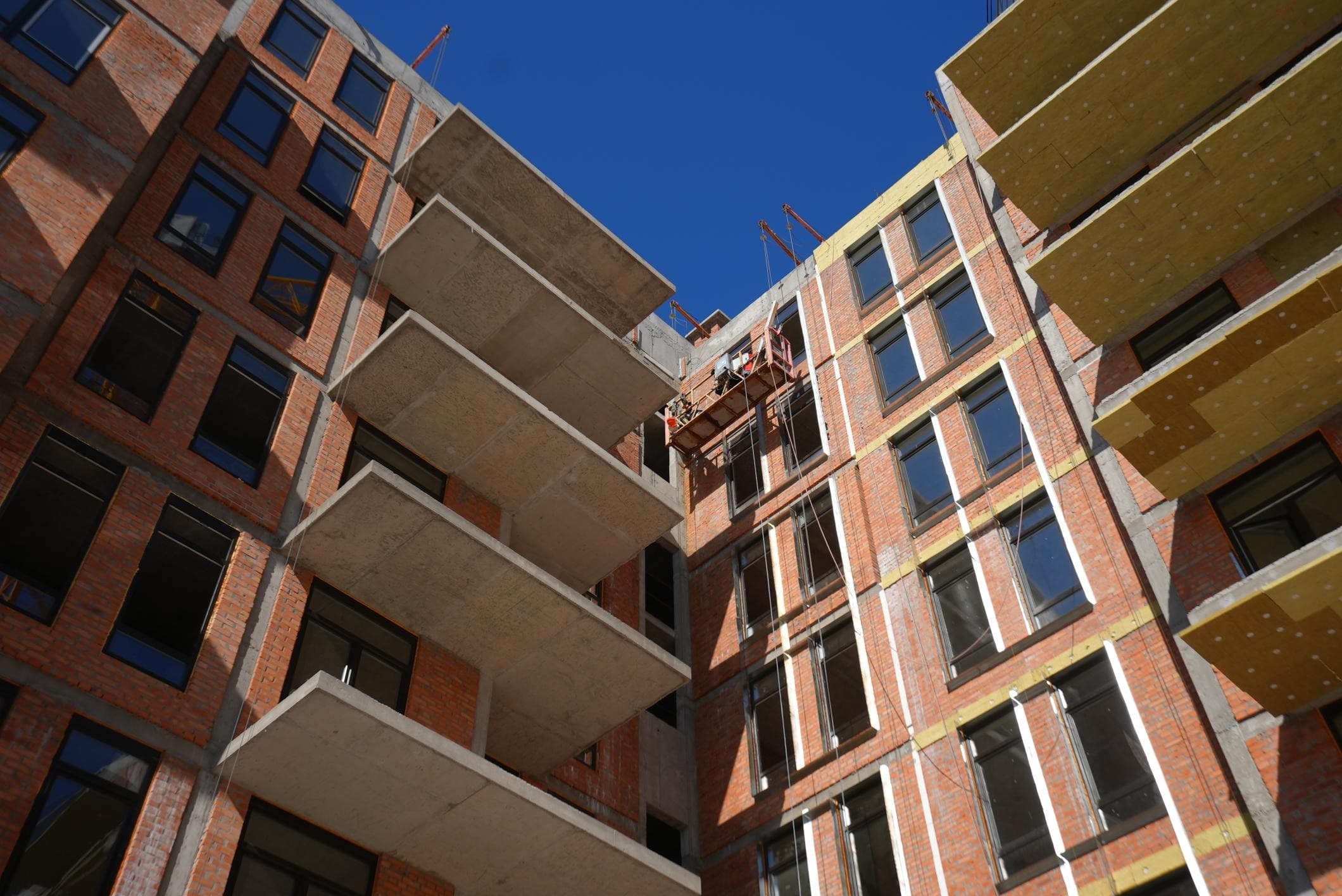

  • Влаштування фасаду – 10%
  • Монтаж ліфтового обладнання – 20%

Секція 3:

  • Монтаж вікон на сходовій клітці – 100%
  • Свердління отворів під фріон-виводи кондиціонерів – 55%

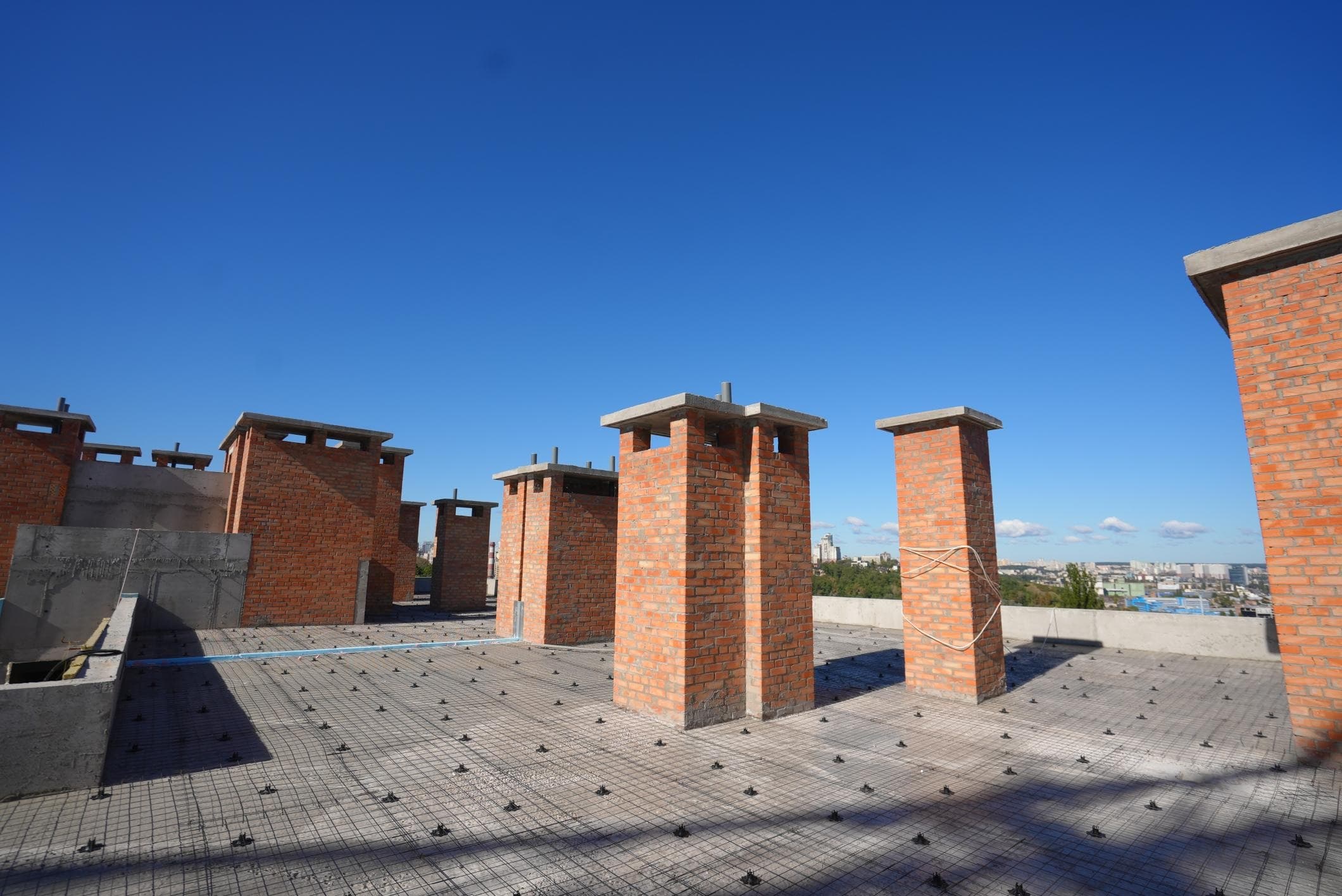

  • Влаштування покрівлі – 20%
  • Влаштування фасаду – 15%

Секція 4:

  • Влаштування фасаду – 10%
  • Влаштування цементно-піщаної стяжки на 7-8 поверхах – 100%

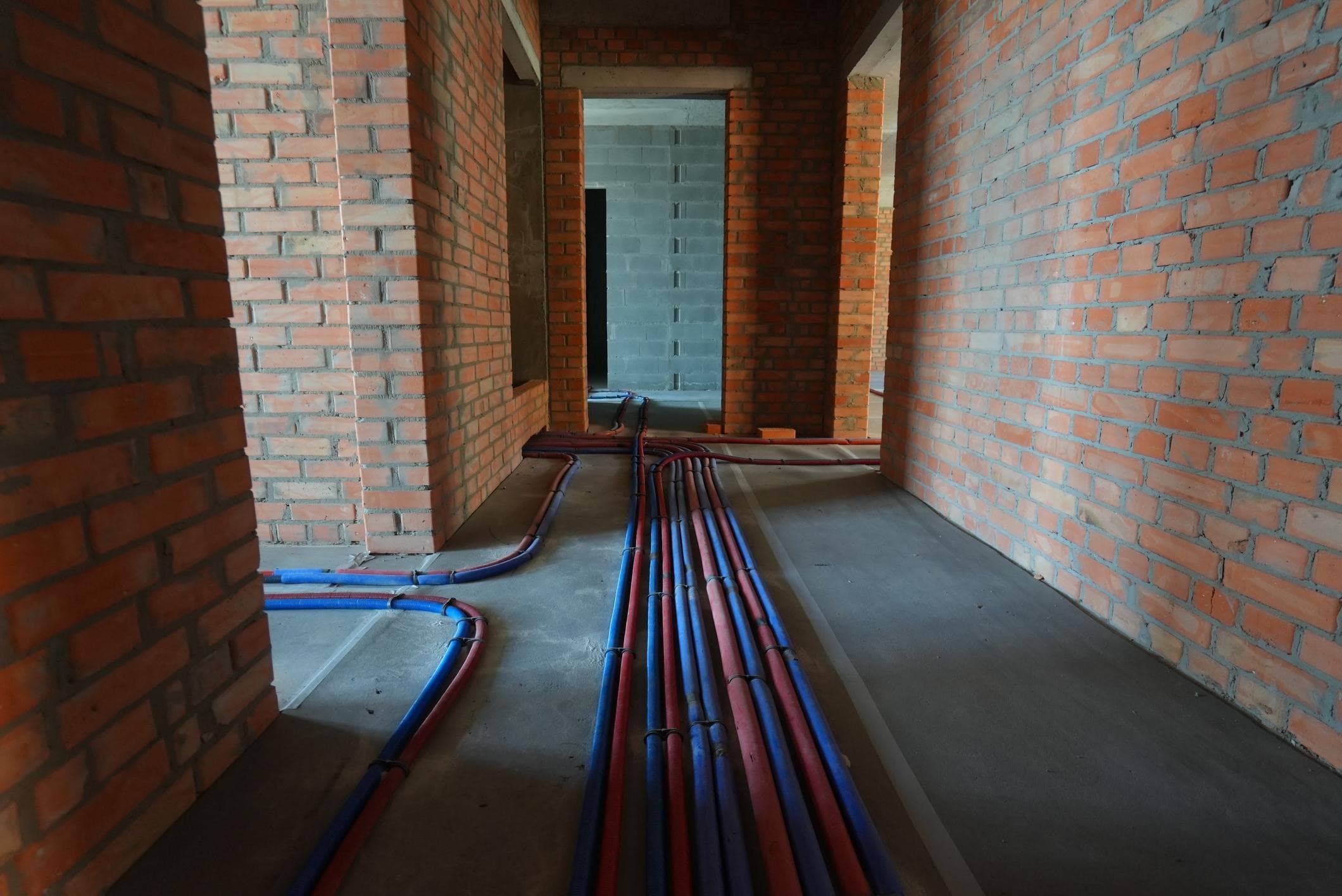

  • Монтаж інженерних мереж в підлозі з 2 по 8 поверхи – 100%
  • Монтаж вікон на сходових клітинах – 100%
  • Монтаж стояків опалення МЗК – 100%
  • Влаштування покрівлі – 20%

Секція 5:

  • Монтаж вікон на сходових клітинах – 100%
  • Монтаж стояків опалення МЗК – 100%
  • Свердління отворів під фріон-виводи кондиціонерів – 40%
  • Монтаж інженерних мереж в підлозі з 2 по 8 поверхи – 100%
  • Влаштування фасаду – 10%

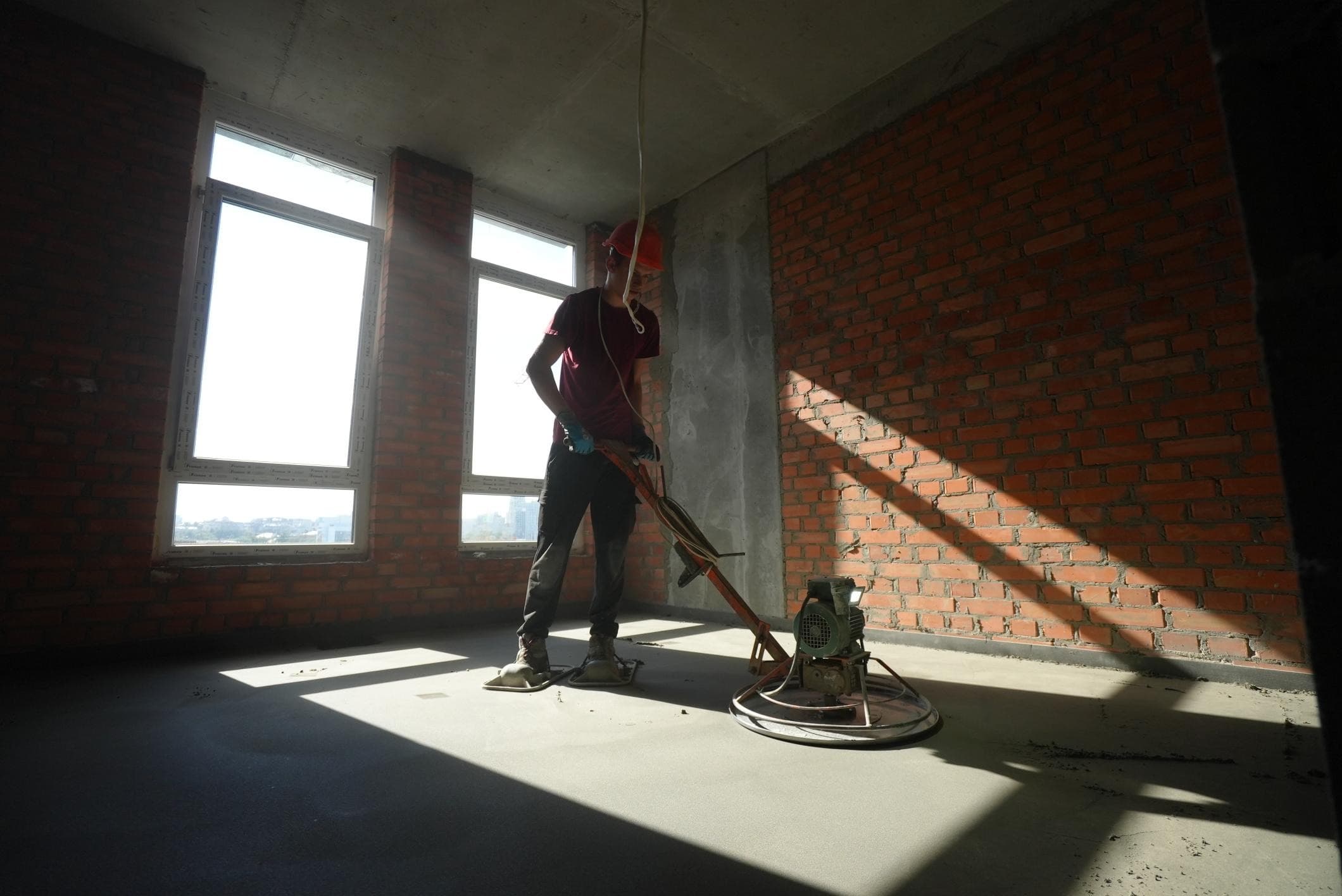

  • Влаштування цементно-піщаної стяжки з 2 по 5 поверх – 100%

Паркінг:

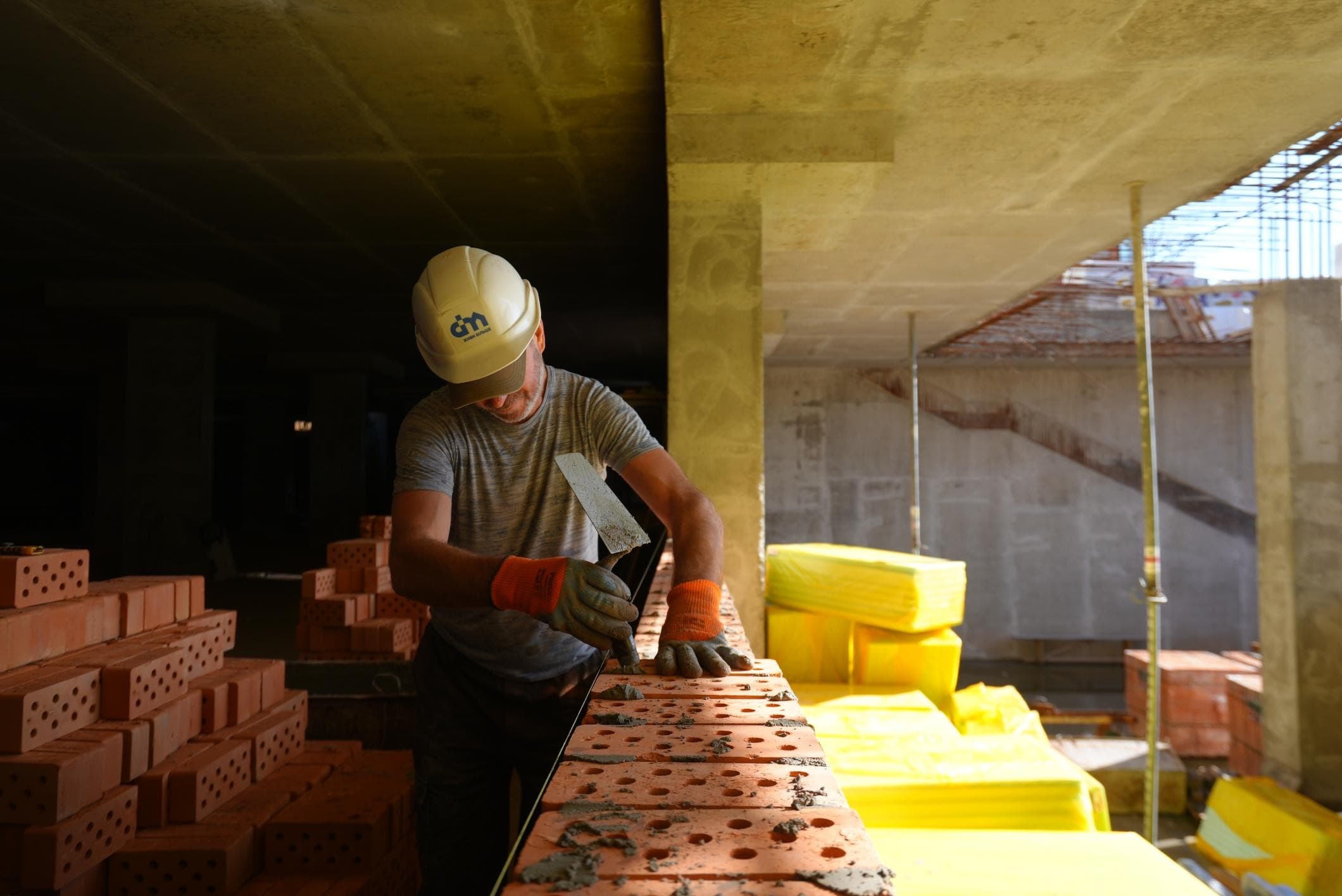

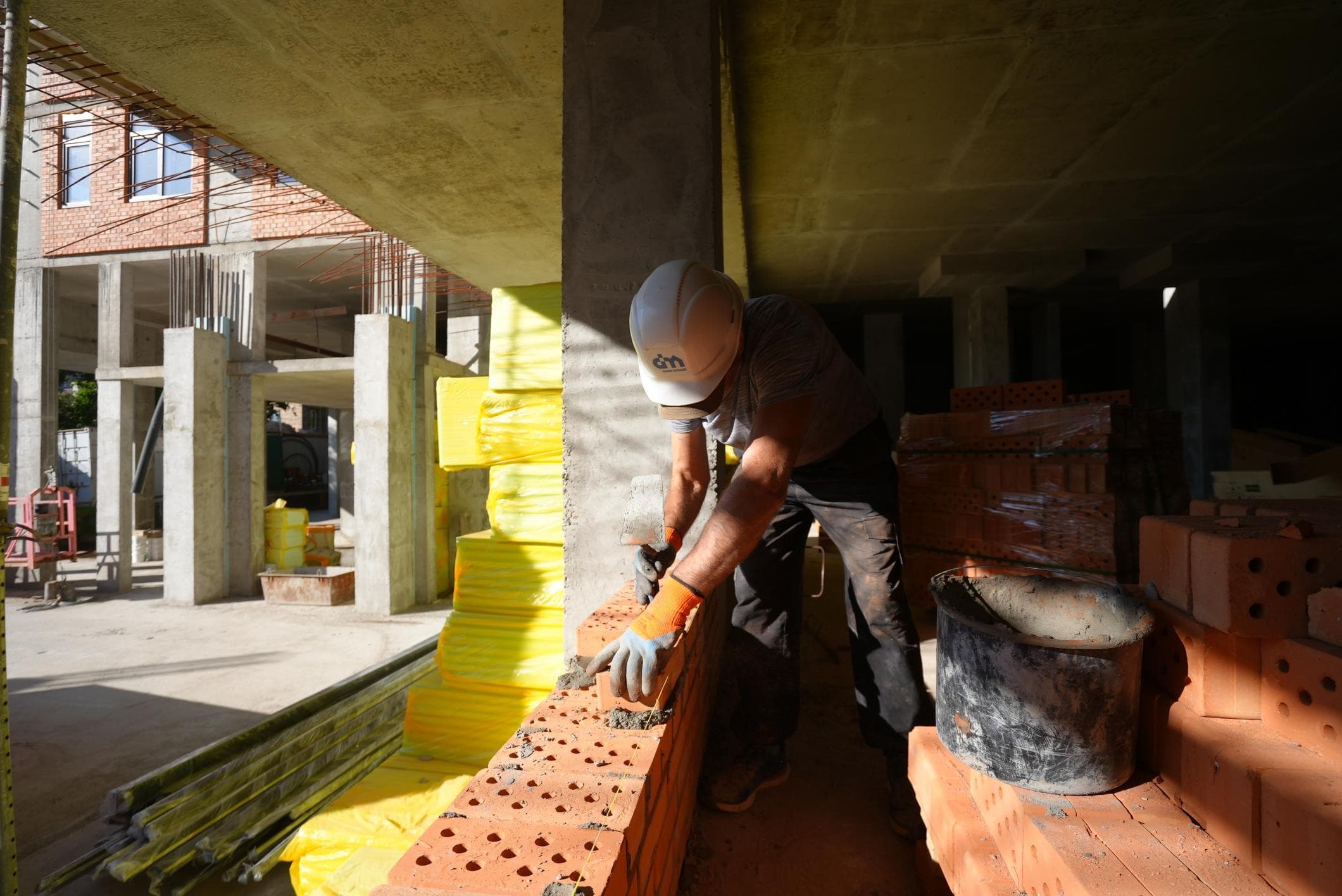

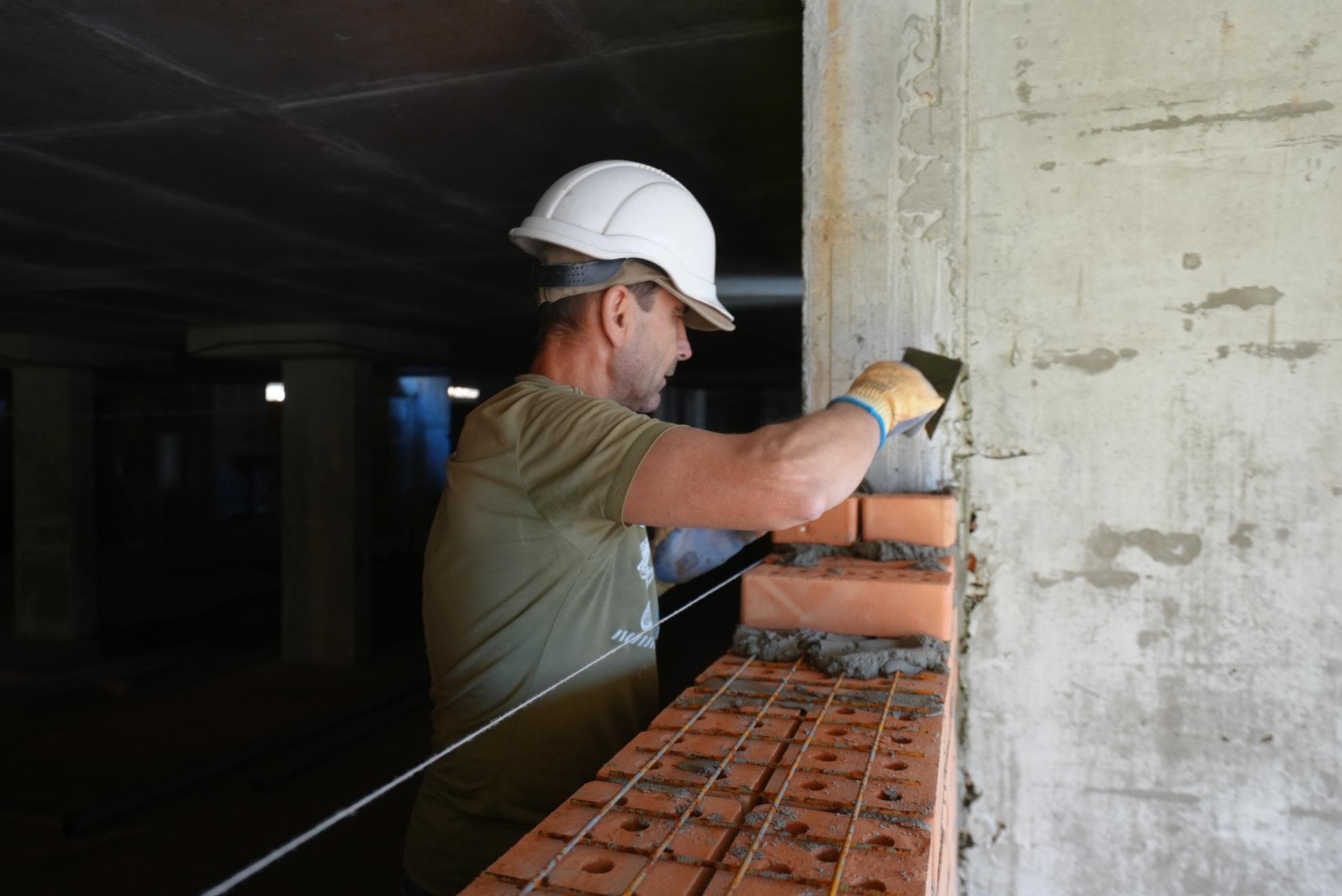

  • Мурування зовнішніх і внутрішніх стін перегородок – 10%
