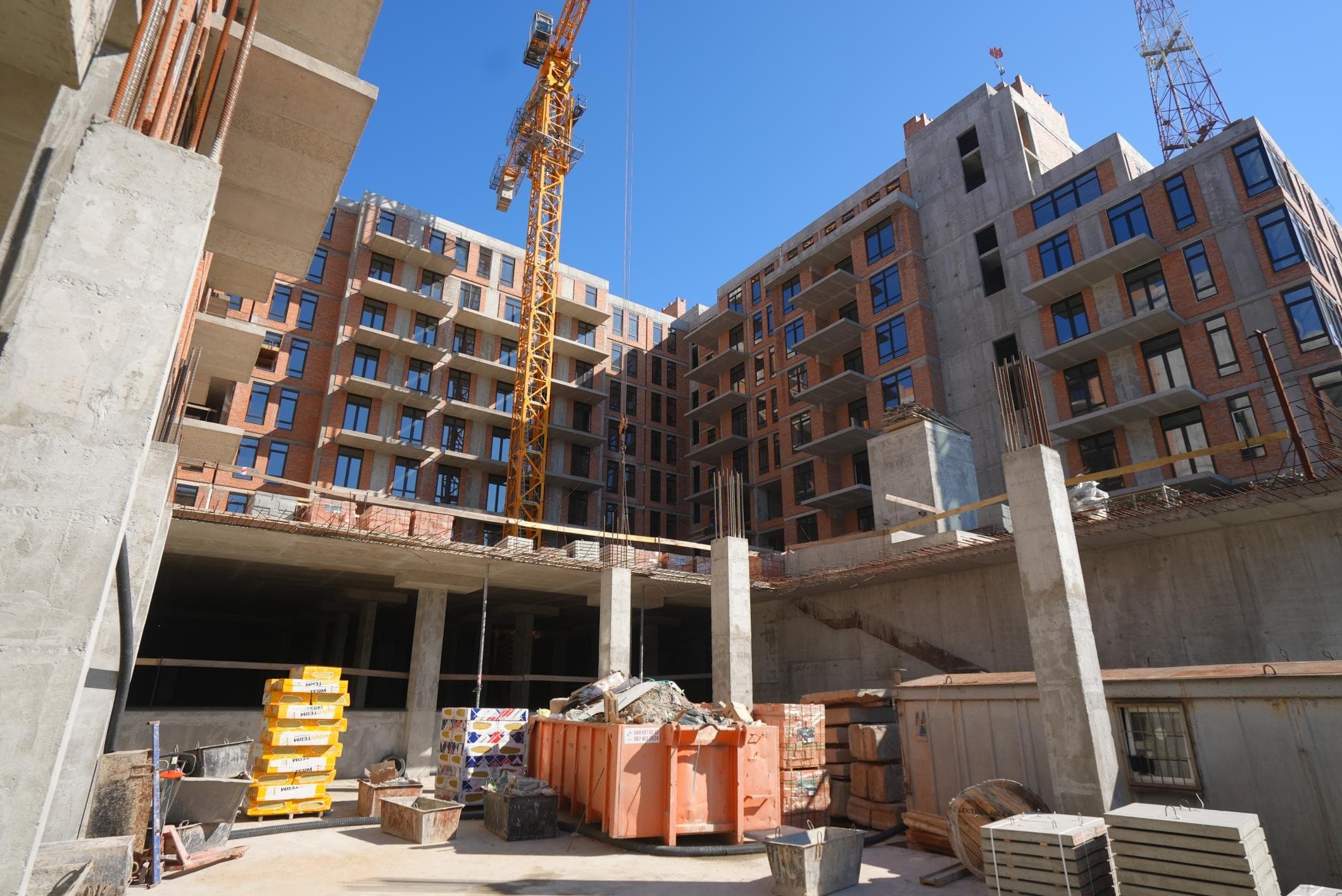

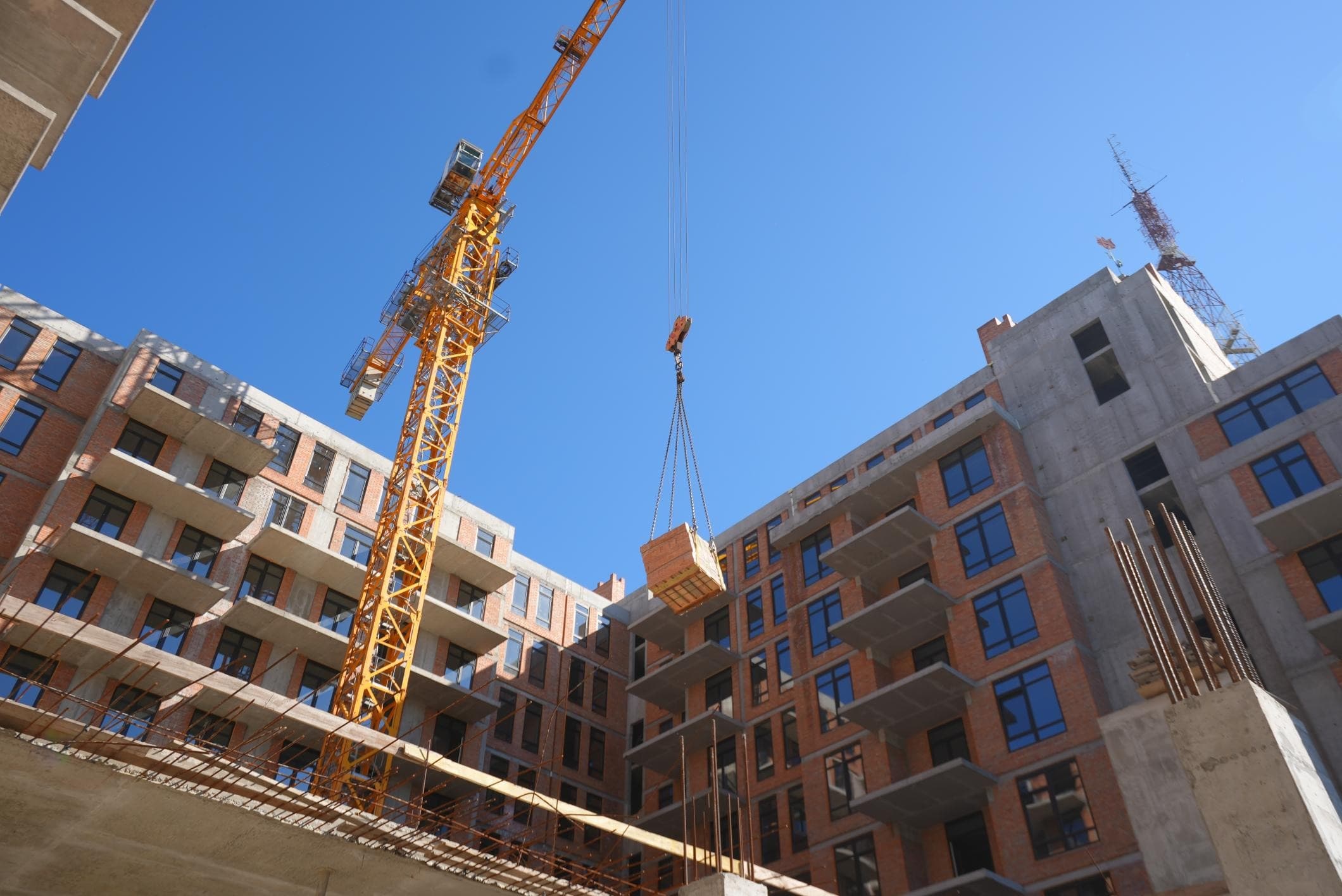

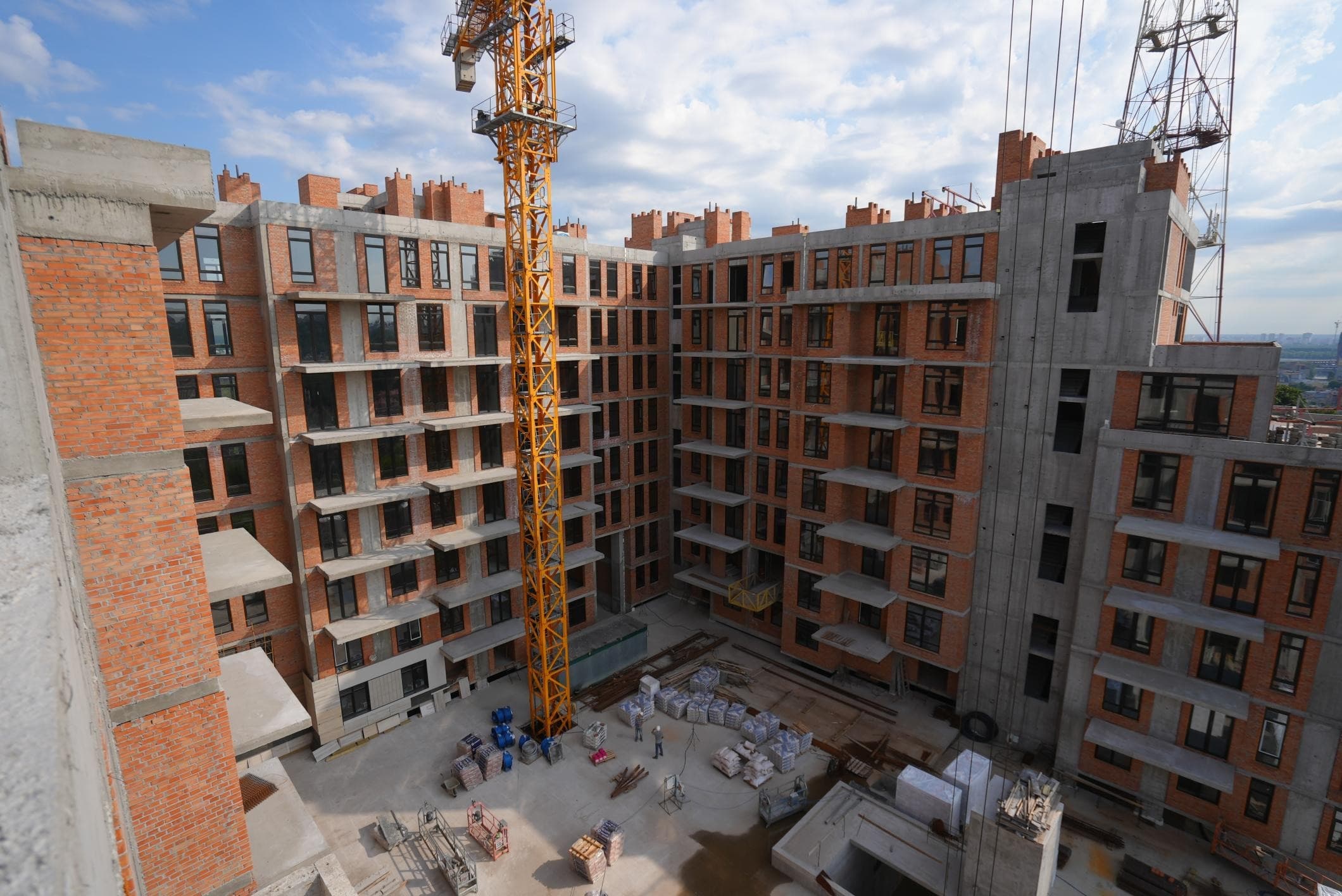

У липні 2025 року на будівельному майданчику були виконані наступні роботи:
Секція 1:

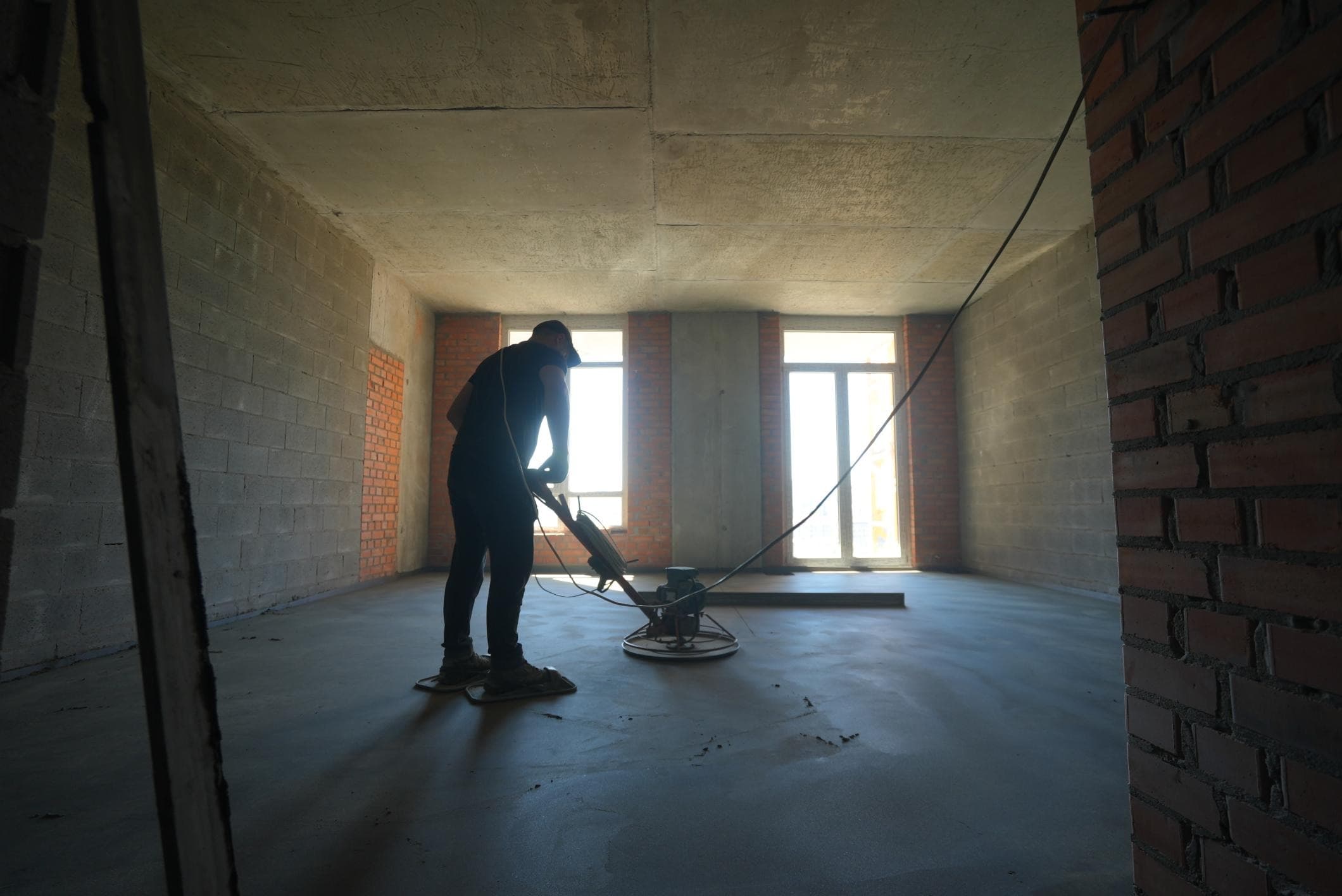

- Влаштування цементно-піщаної стяжки: 2 поверх – 98%, 4 поверх – 30%

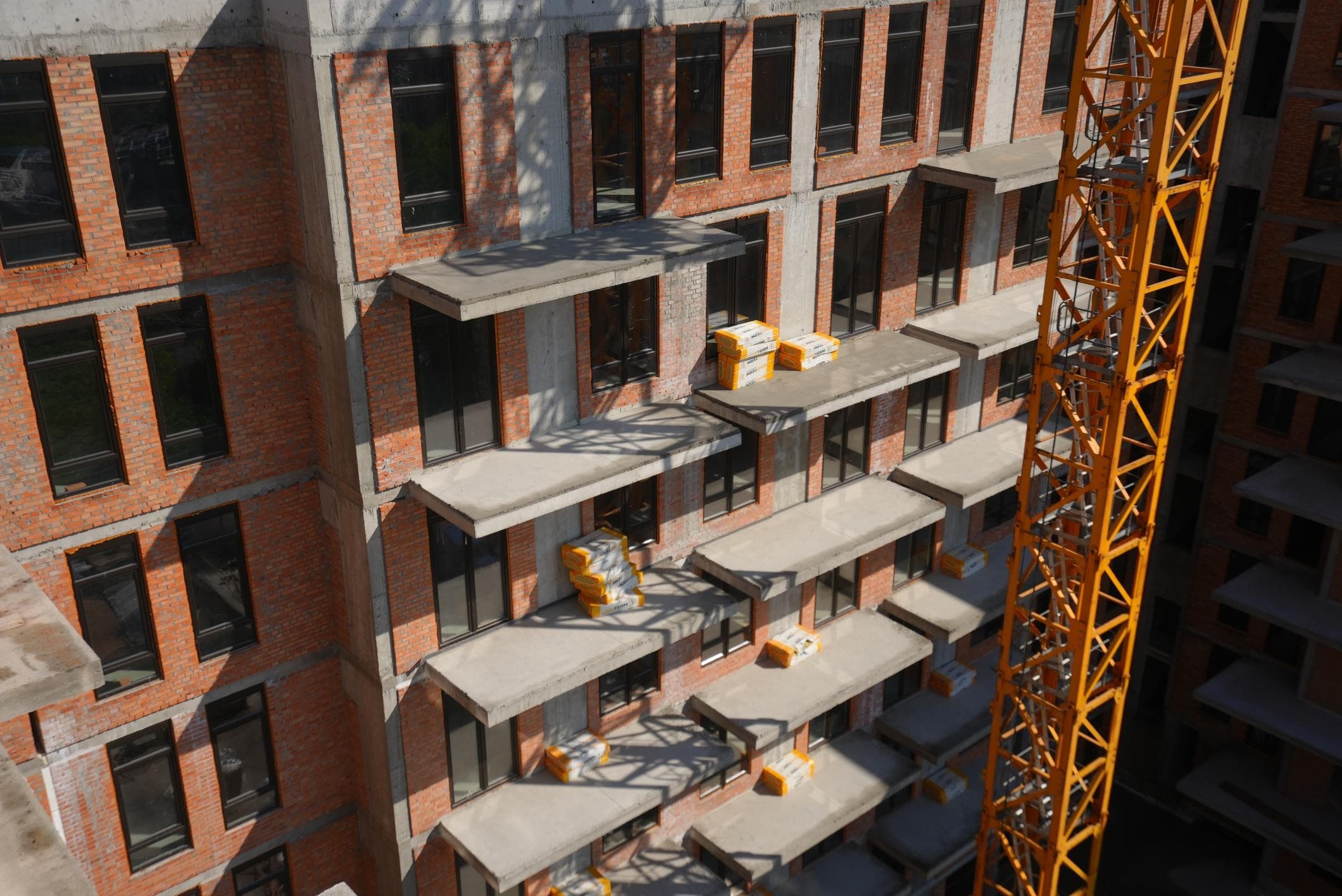

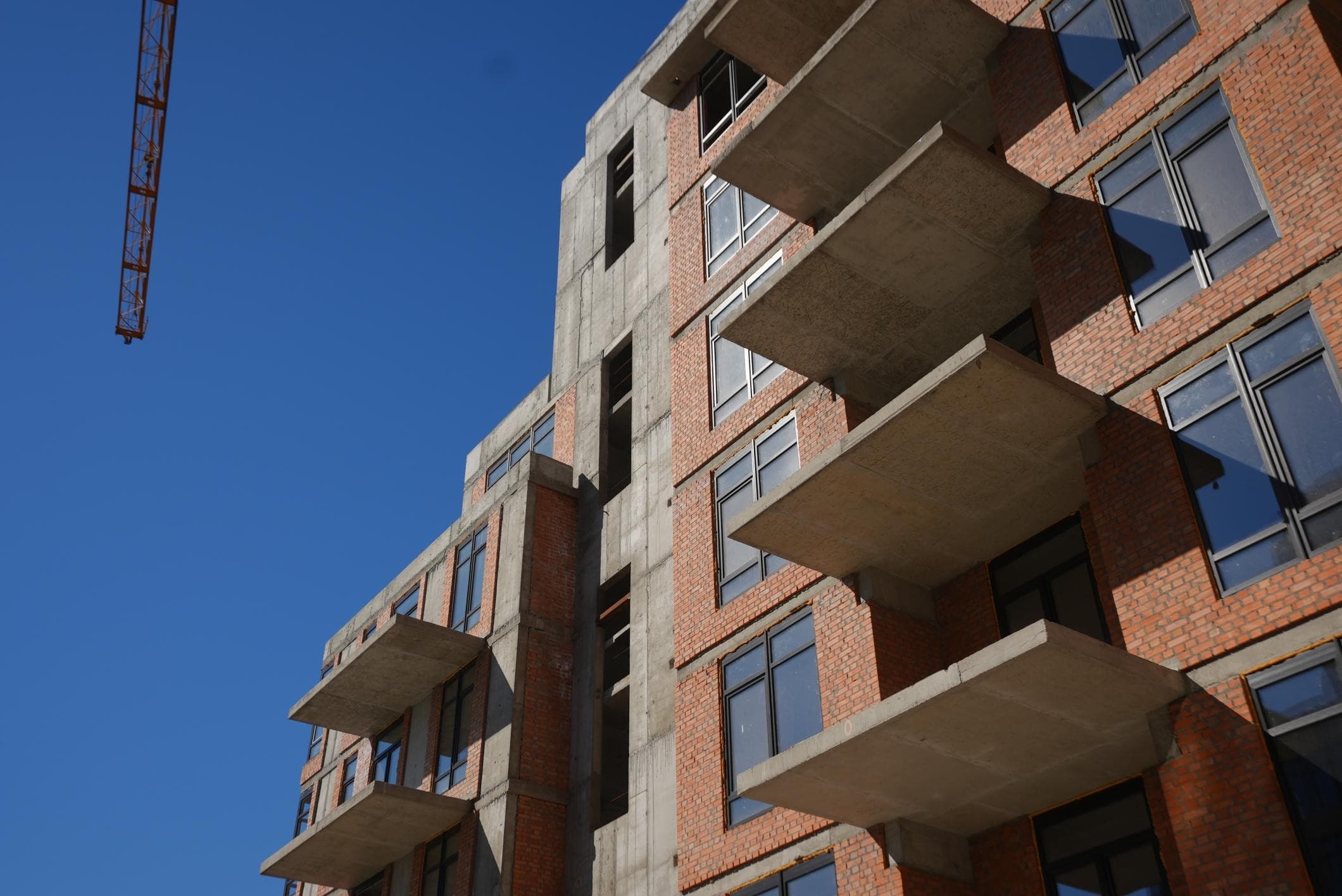

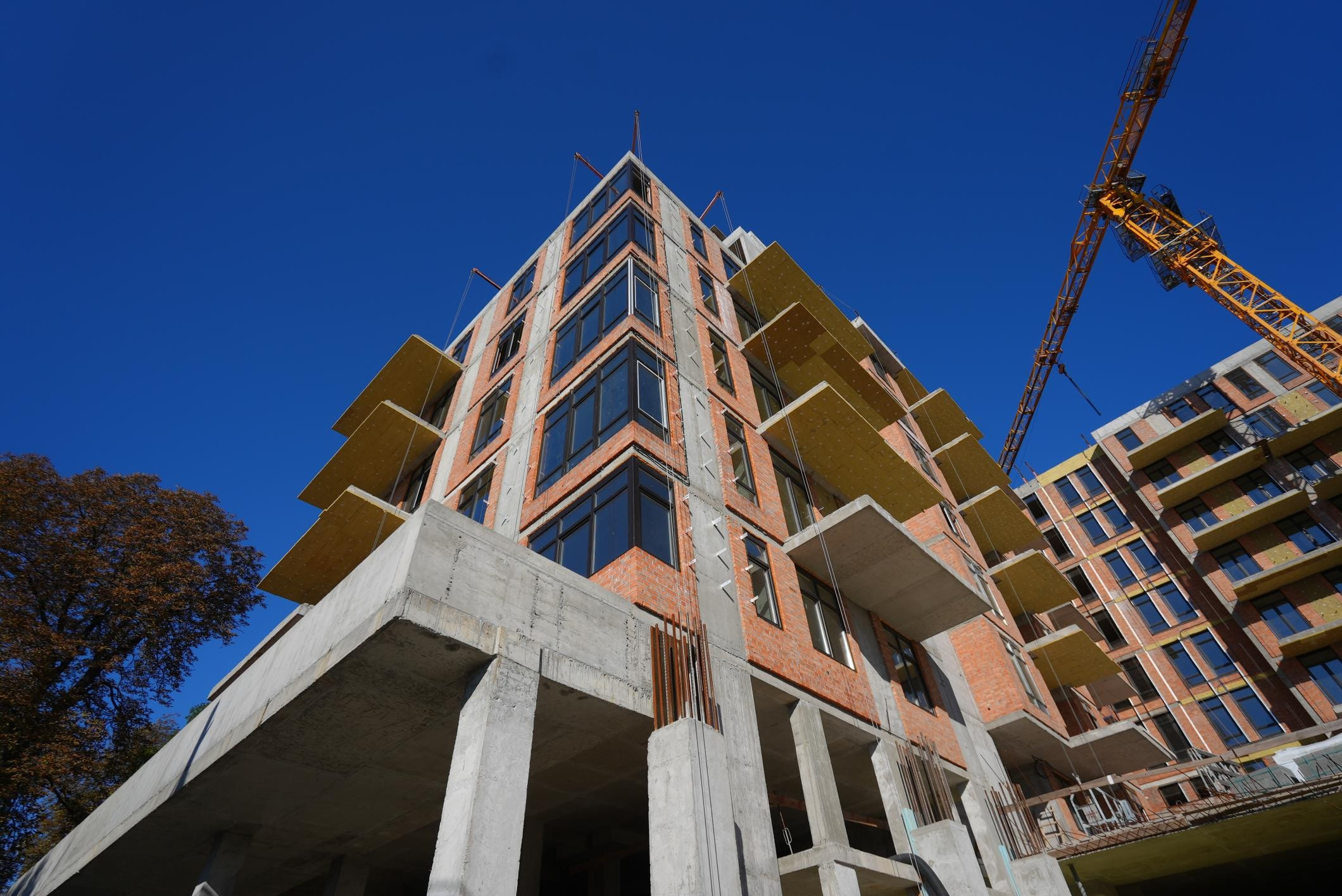

- Влаштування фасаду – 5%

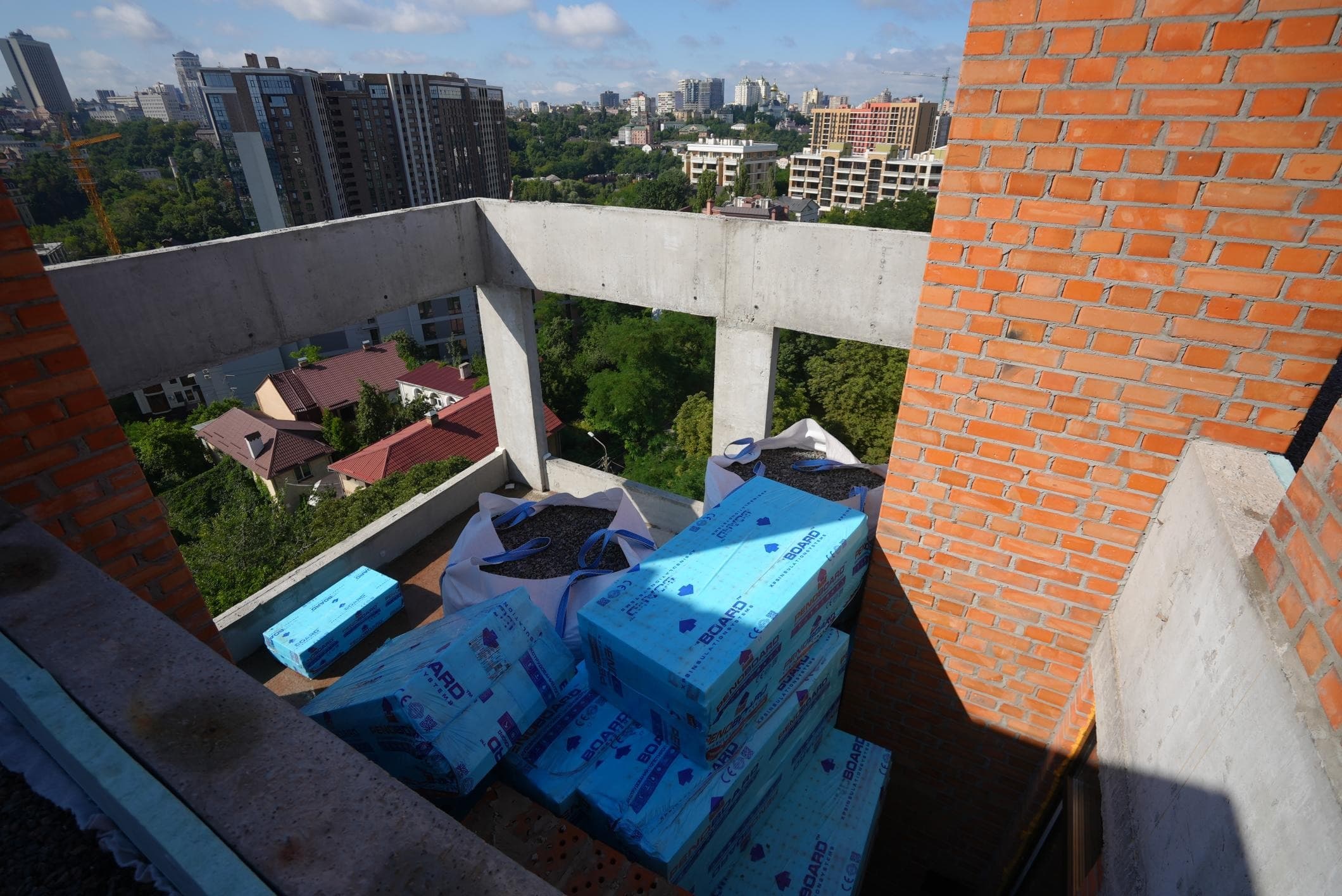

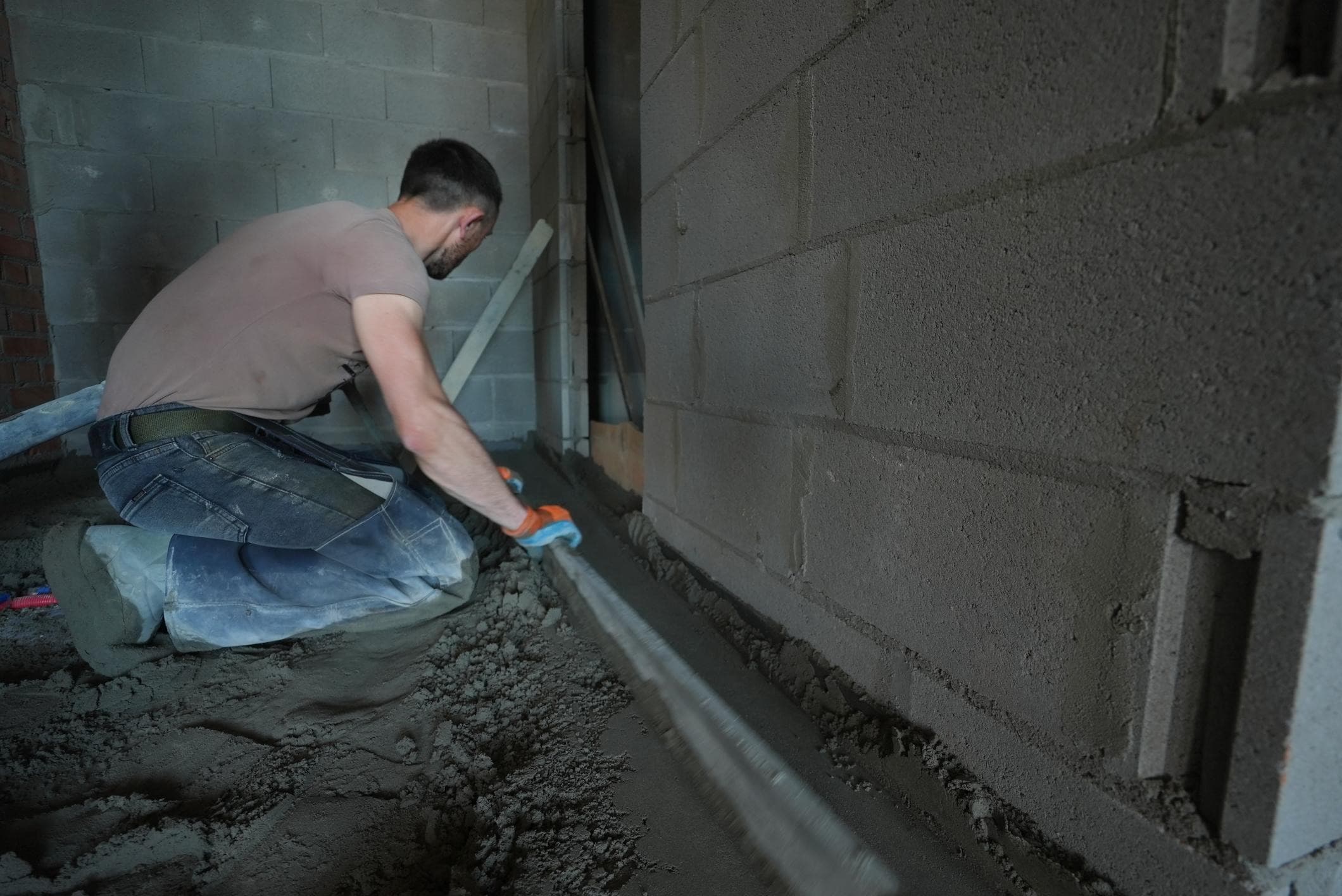

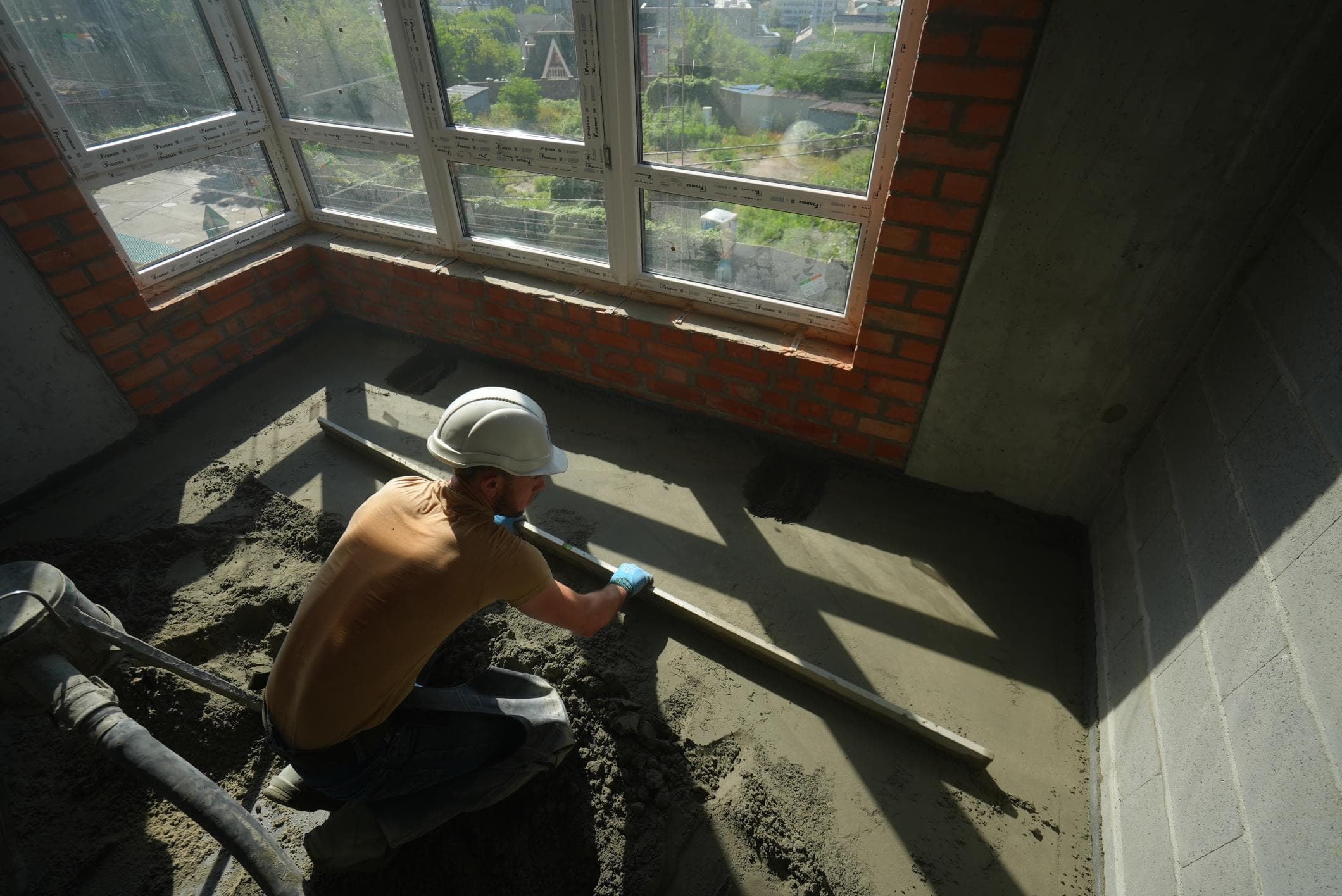

- Влаштування звукоізоляції, підлоги у квартирах та гідроізоляція в санвузлах і на балконах, а також підготовка під влаштування цементної стяжки – 90%

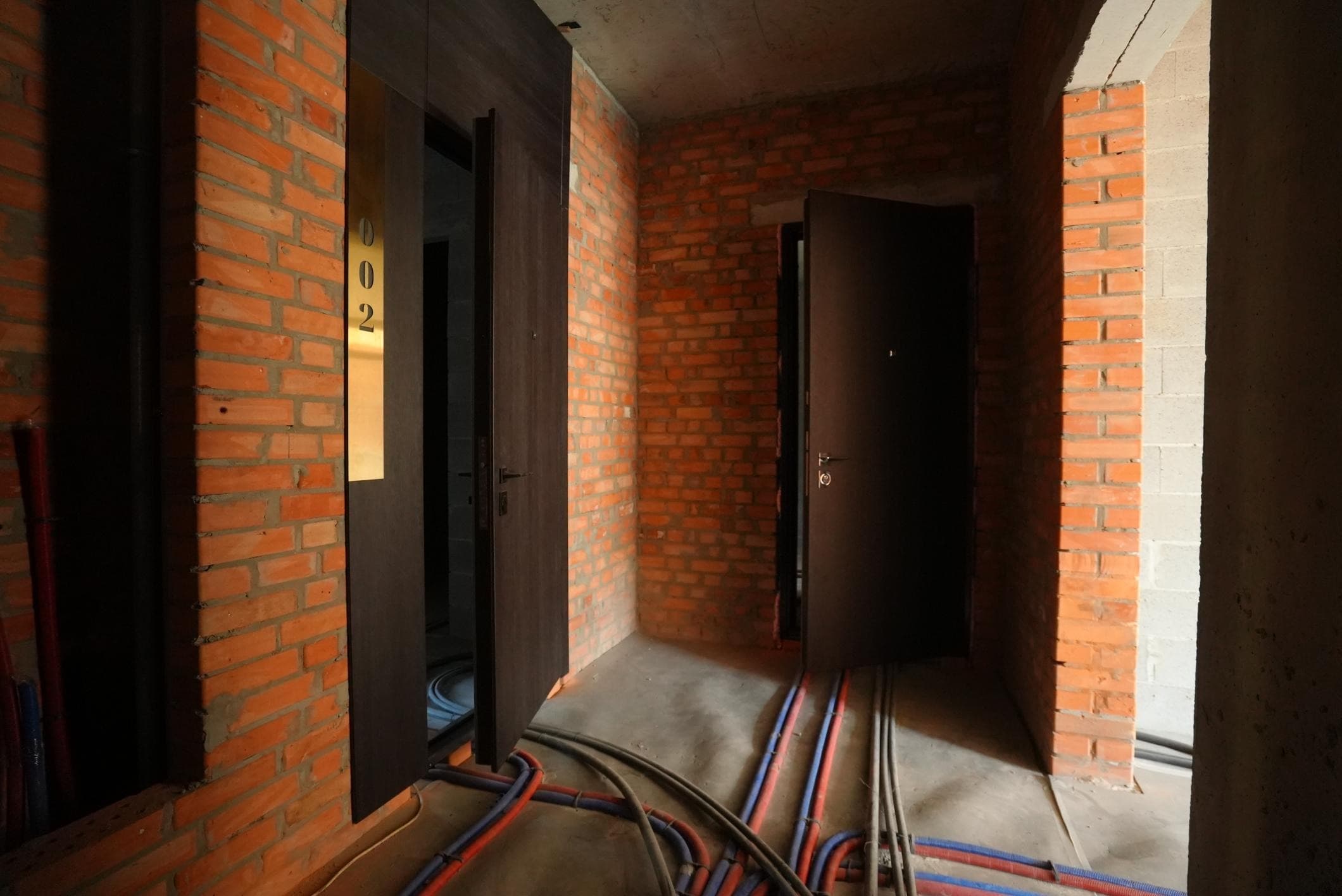

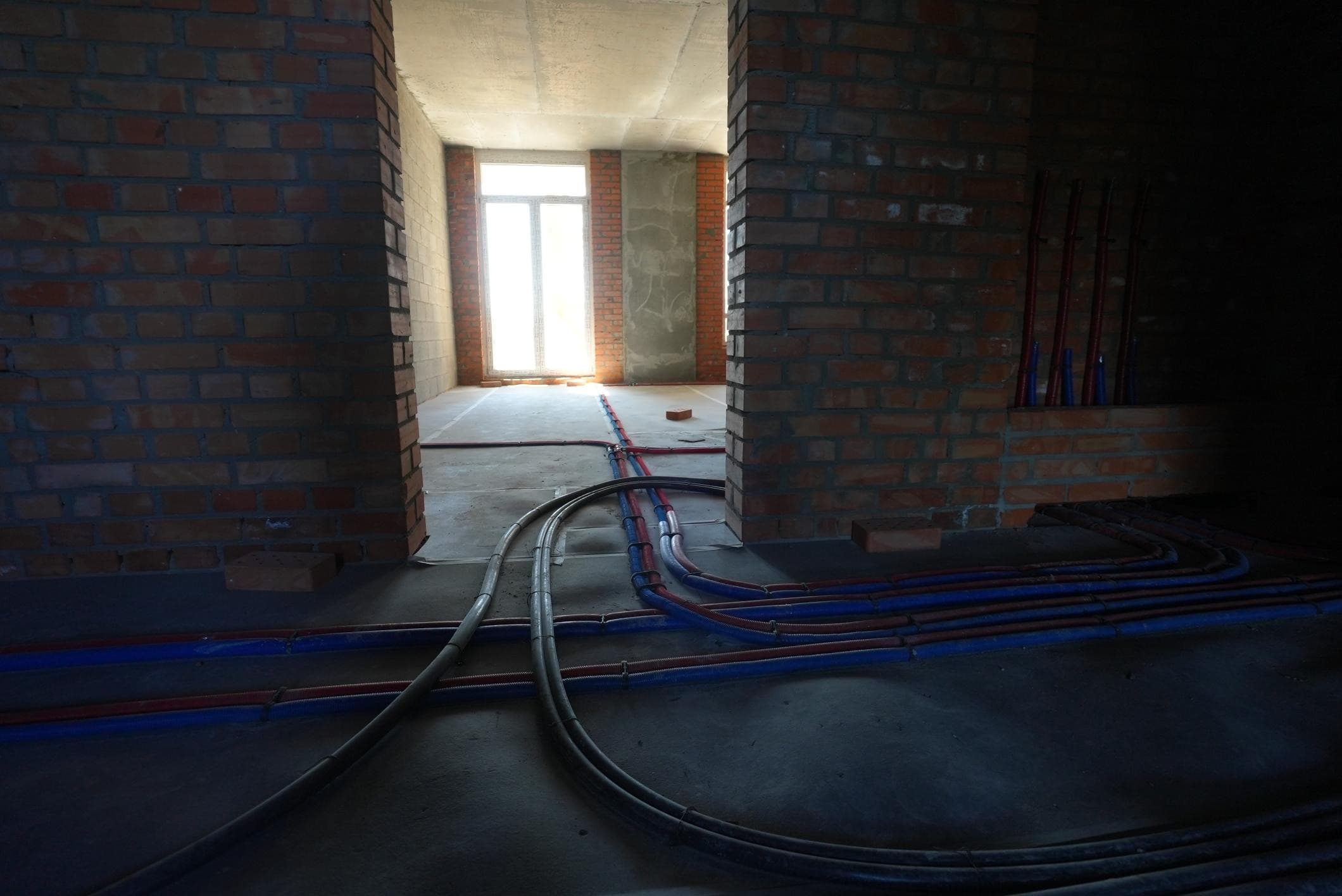

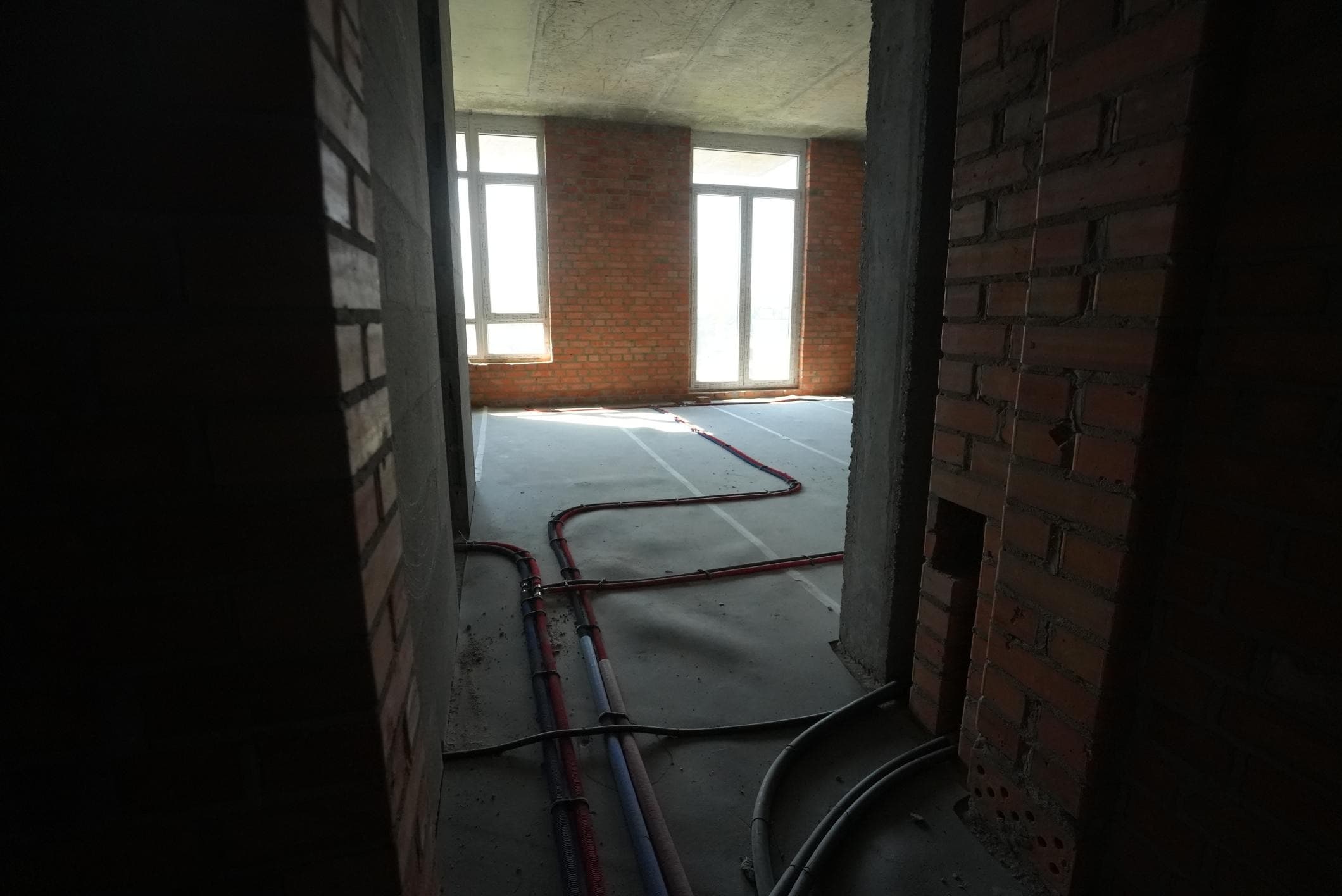

- Влаштування внутрішніх інженерних систем по полу тепло водопостачання, електрозабезпечення слабострумних мереж у квартирах та місця загального користування – 90%
Секція 2:

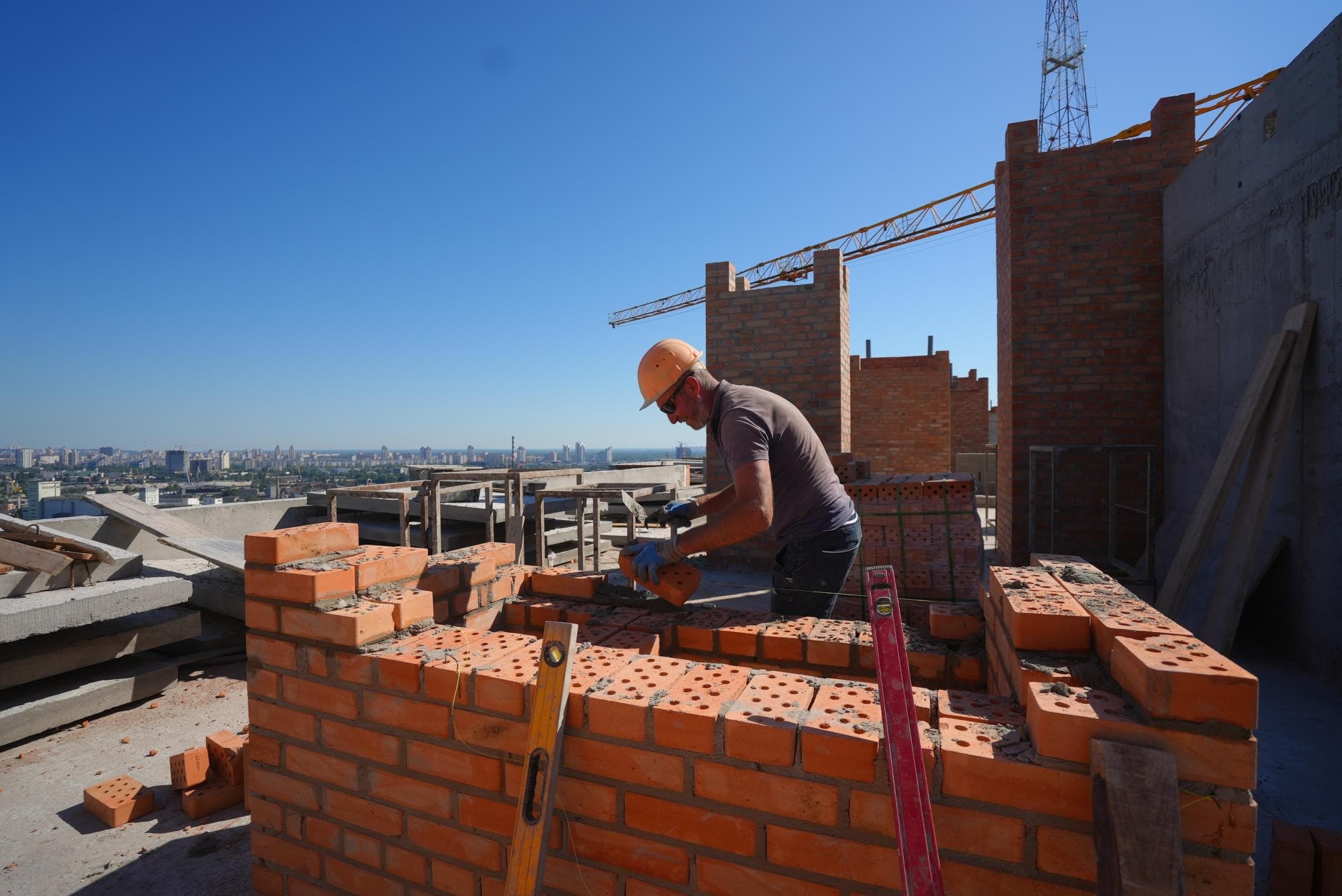

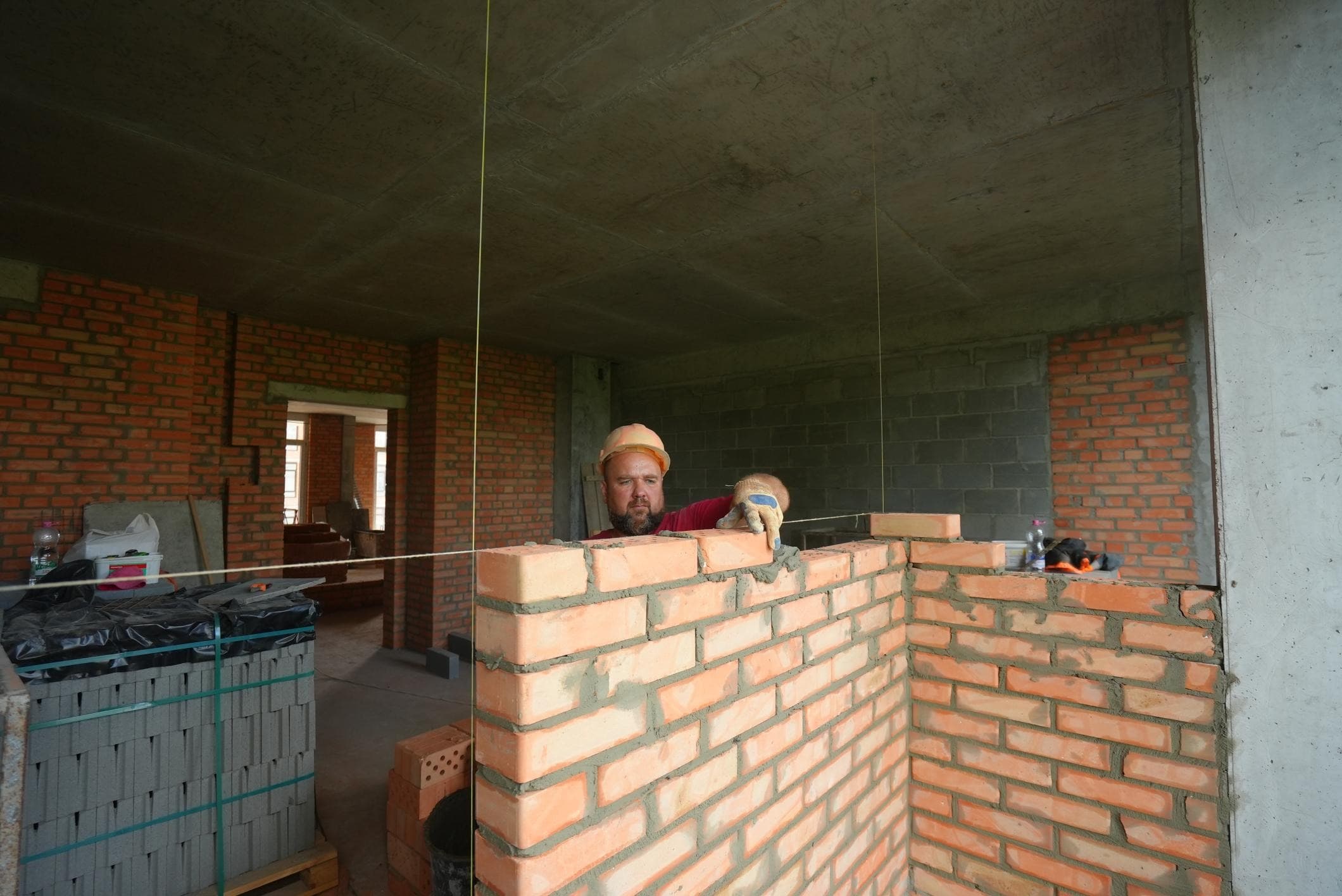

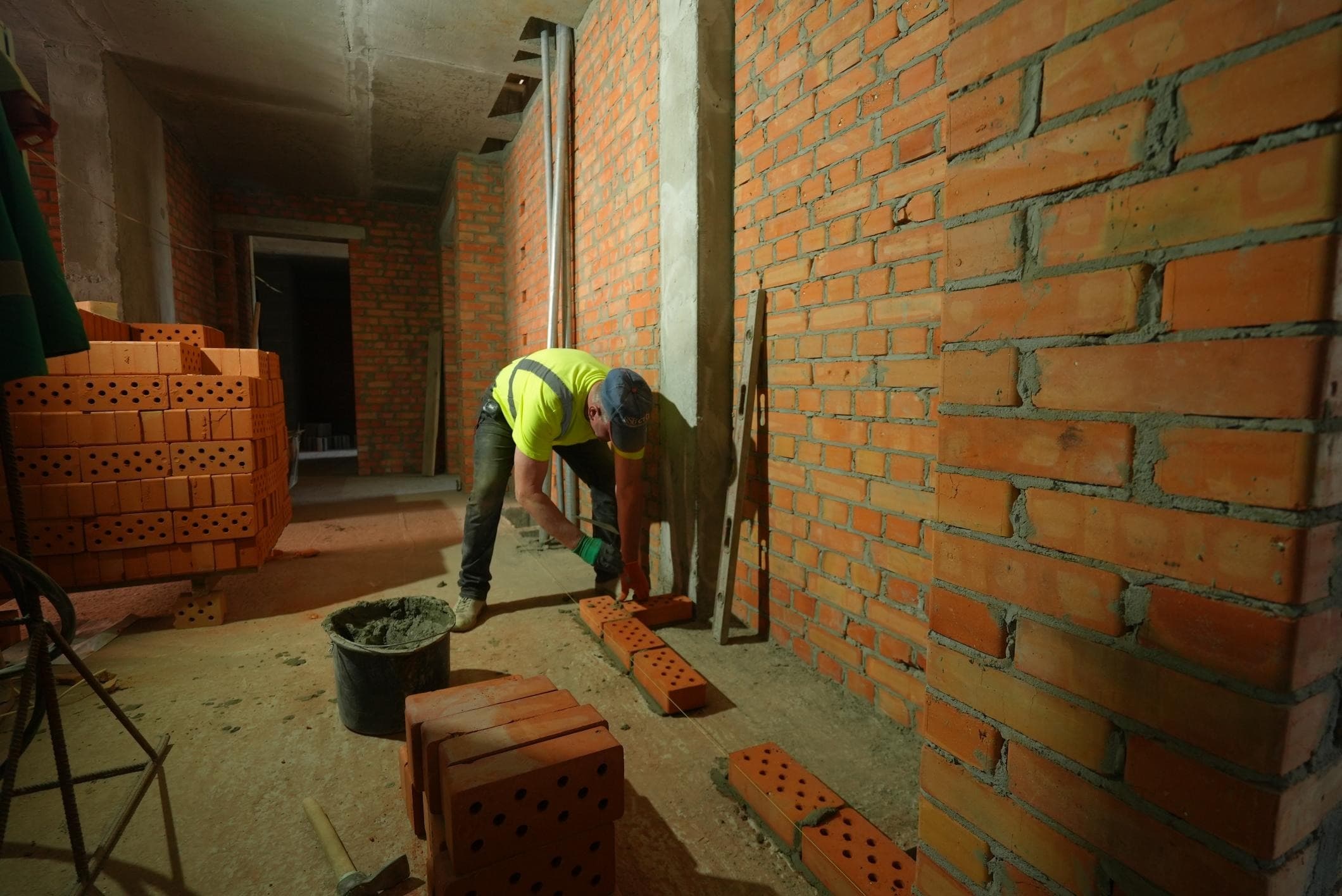

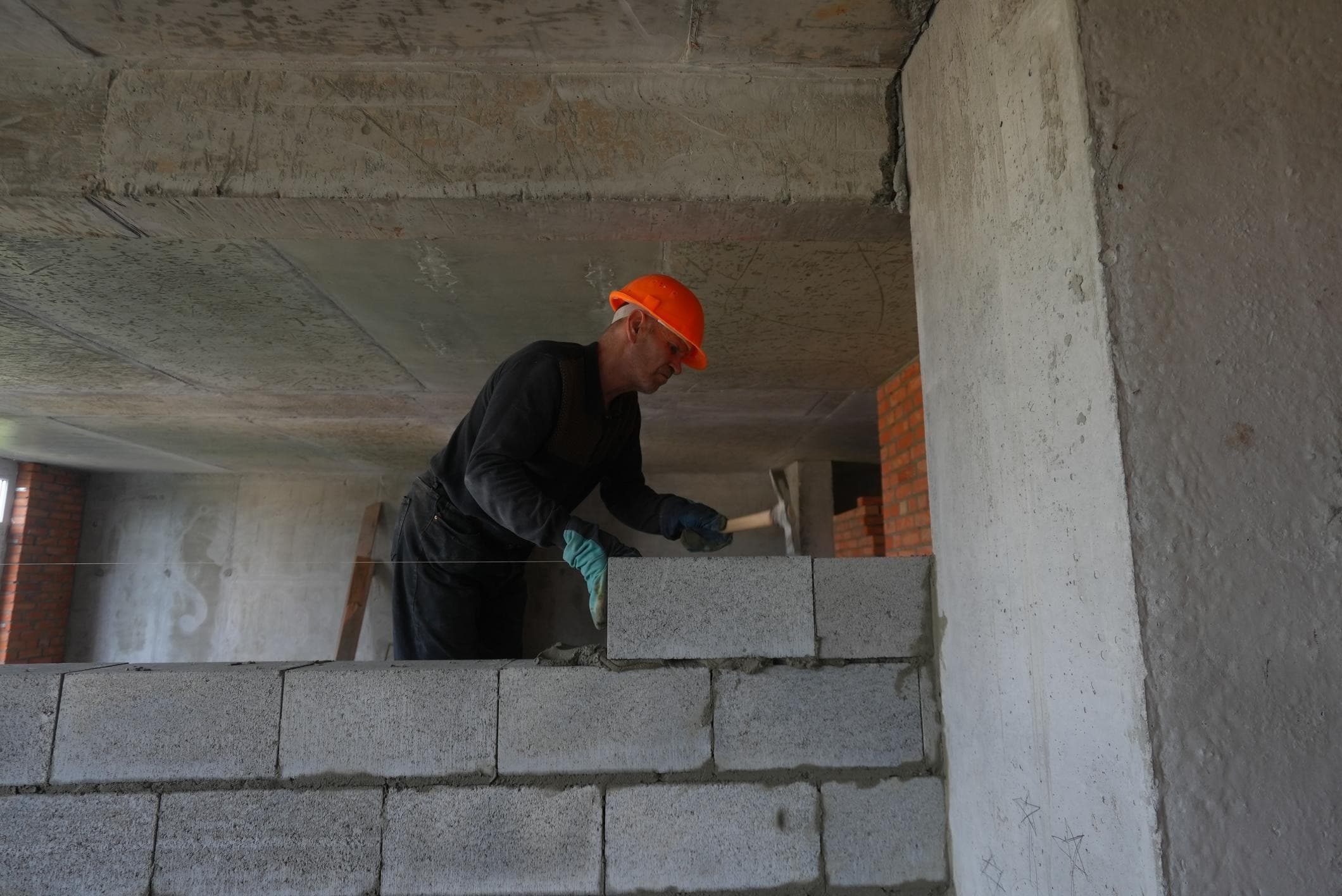

- Мурування зовнішніх і внутрішніх стін перегородок: 8 поверх – 80%, 7 поверх – 95%, 6 поверх – 95%, 4 поверх – 95%

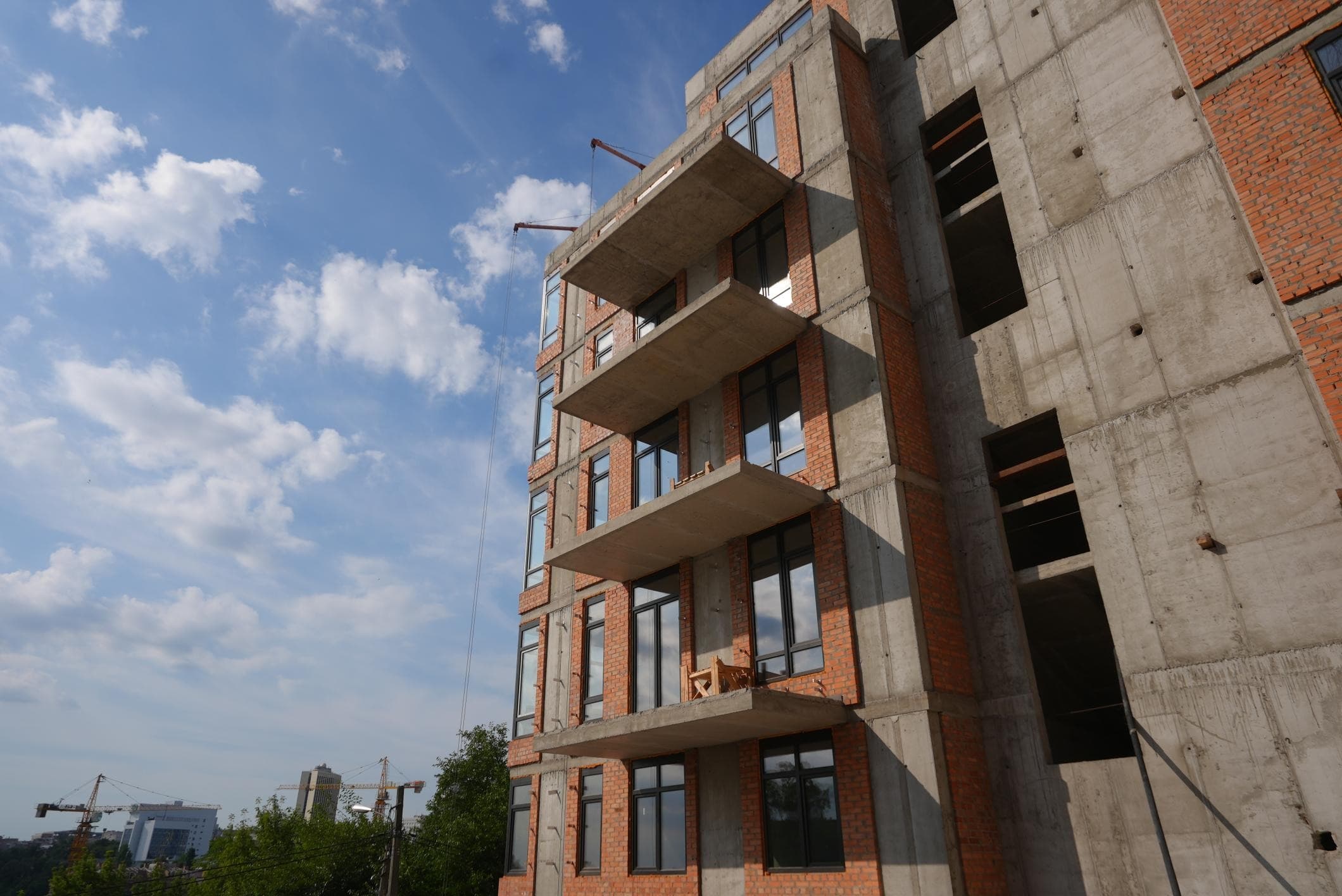

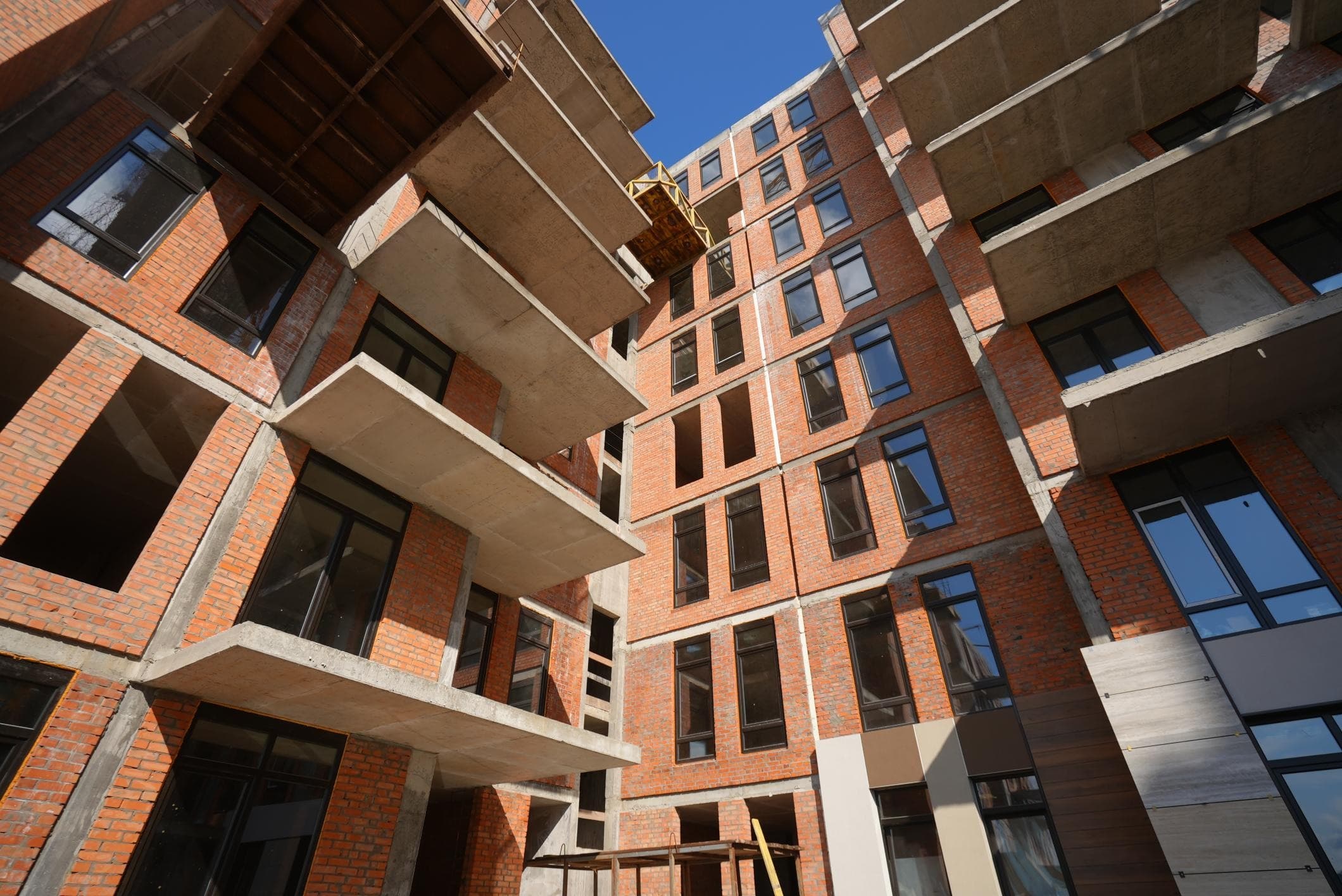

- Монтаж вікон: 4 поверх – 95%
- Монтаж стояків водопостачання – 10%

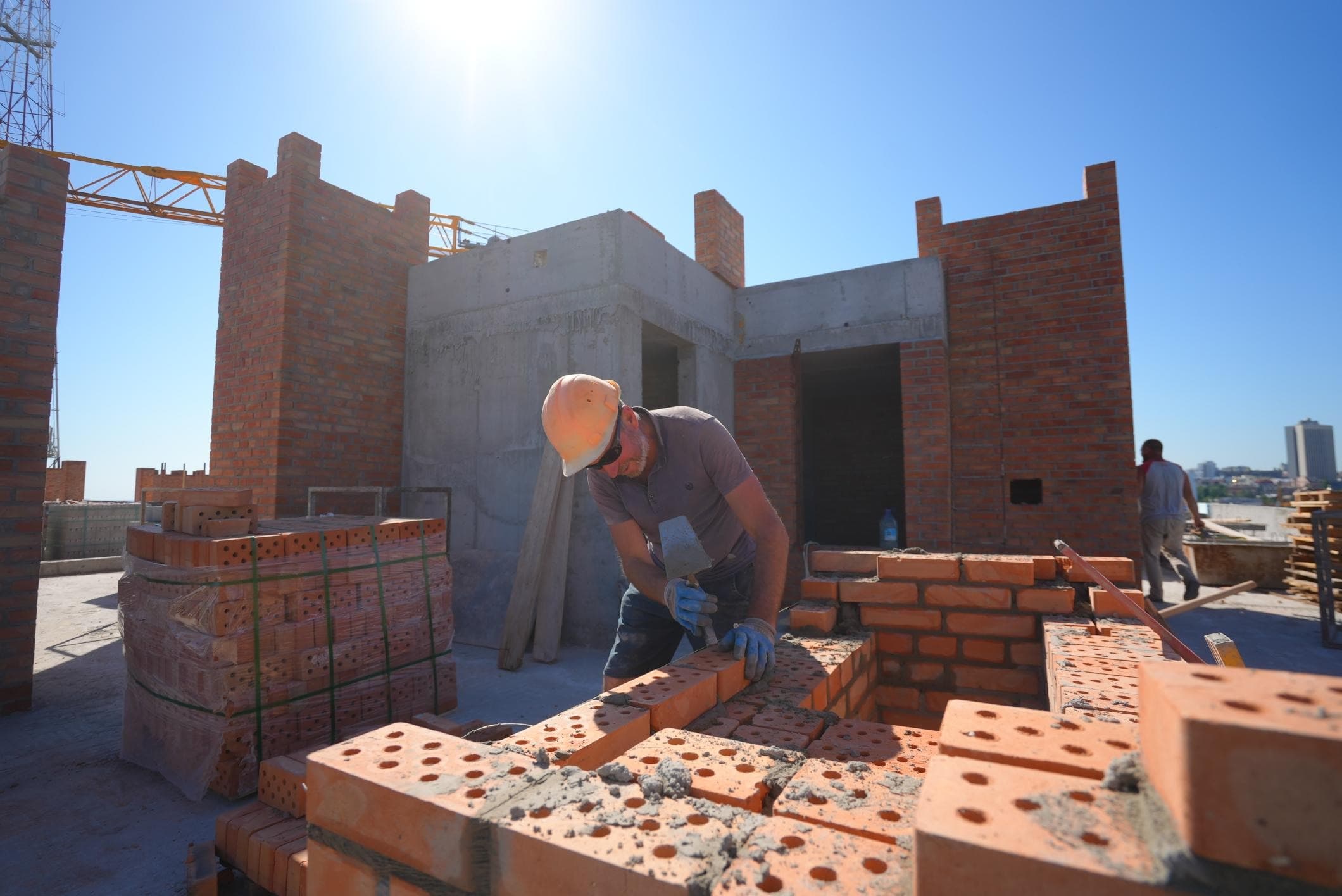

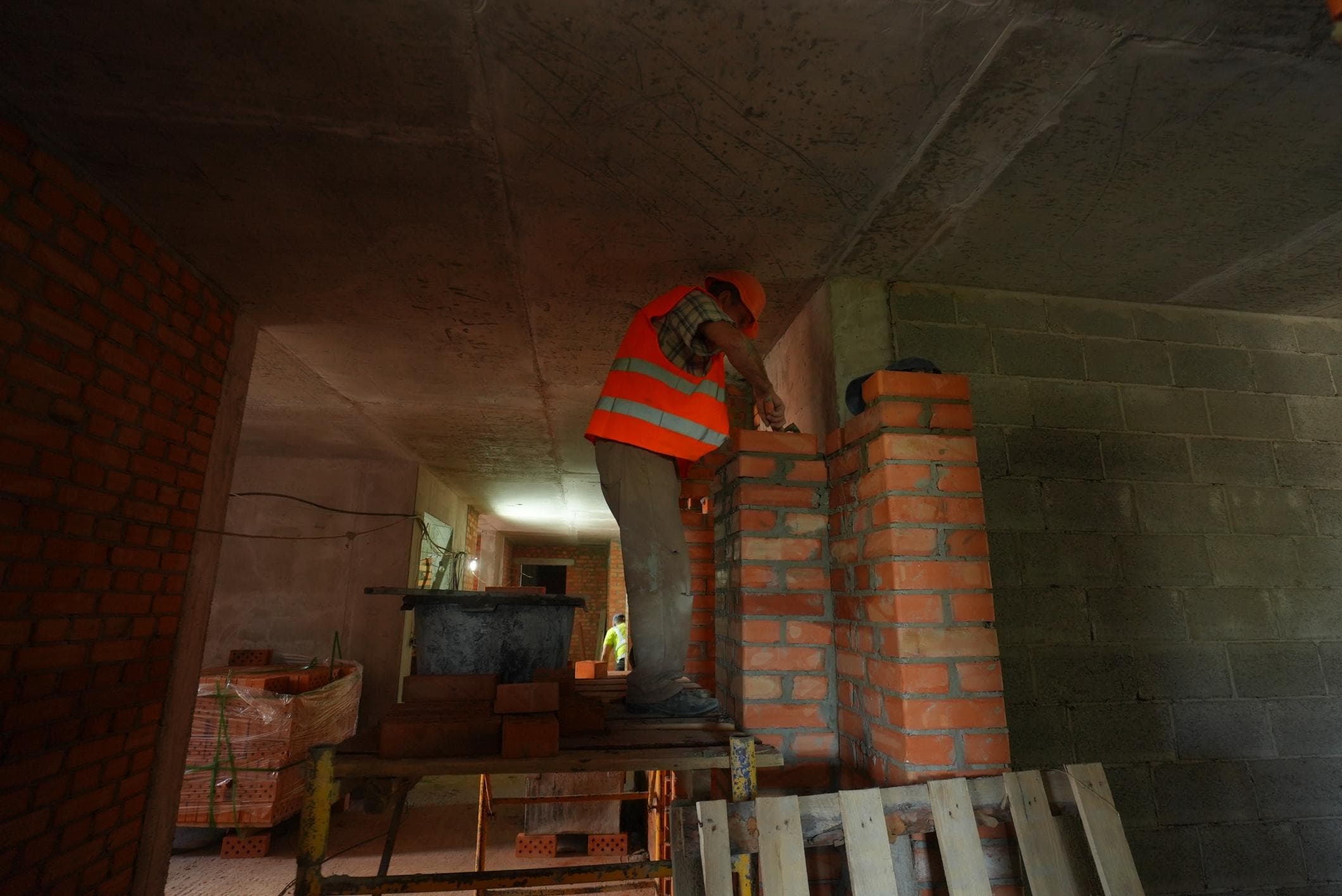

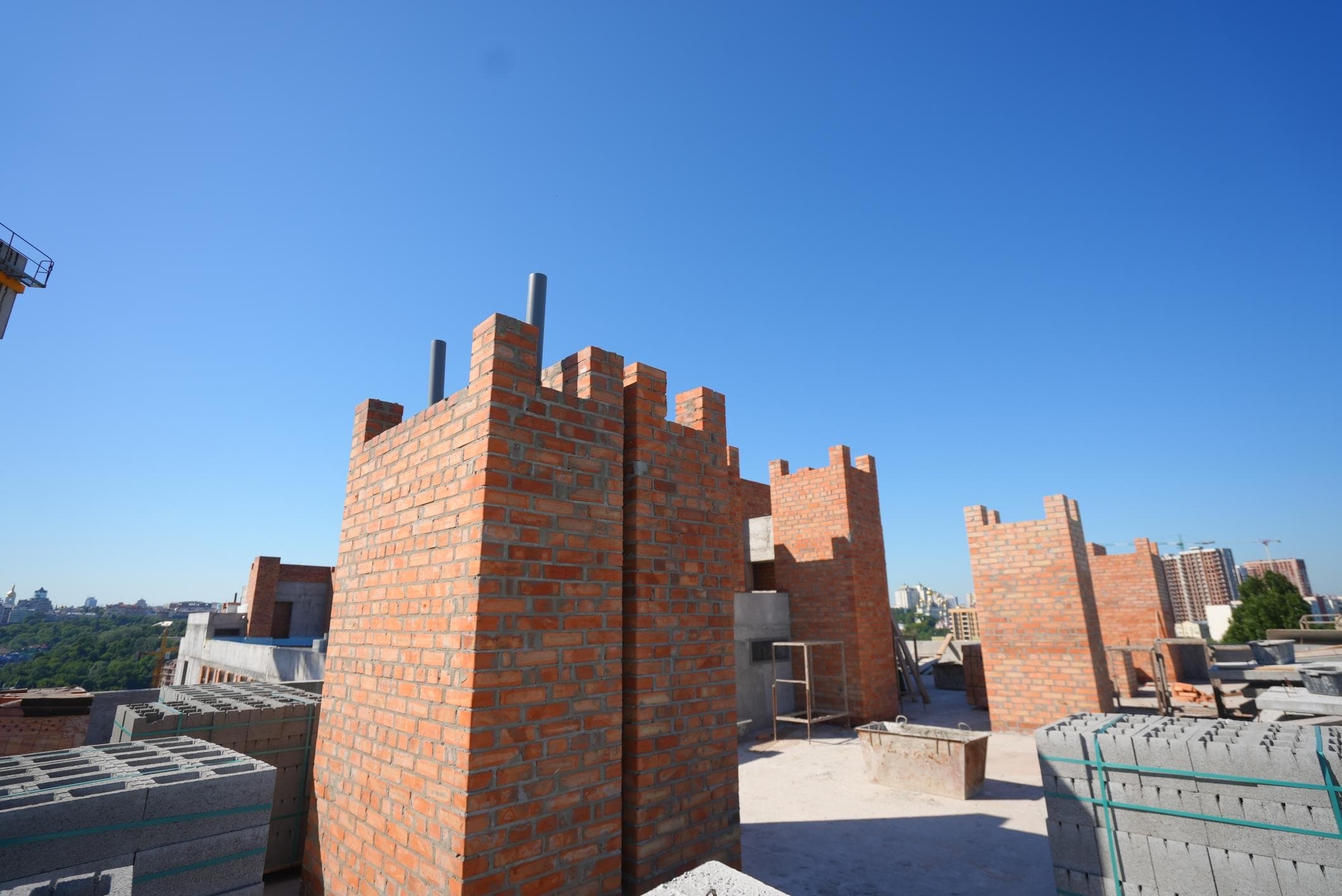

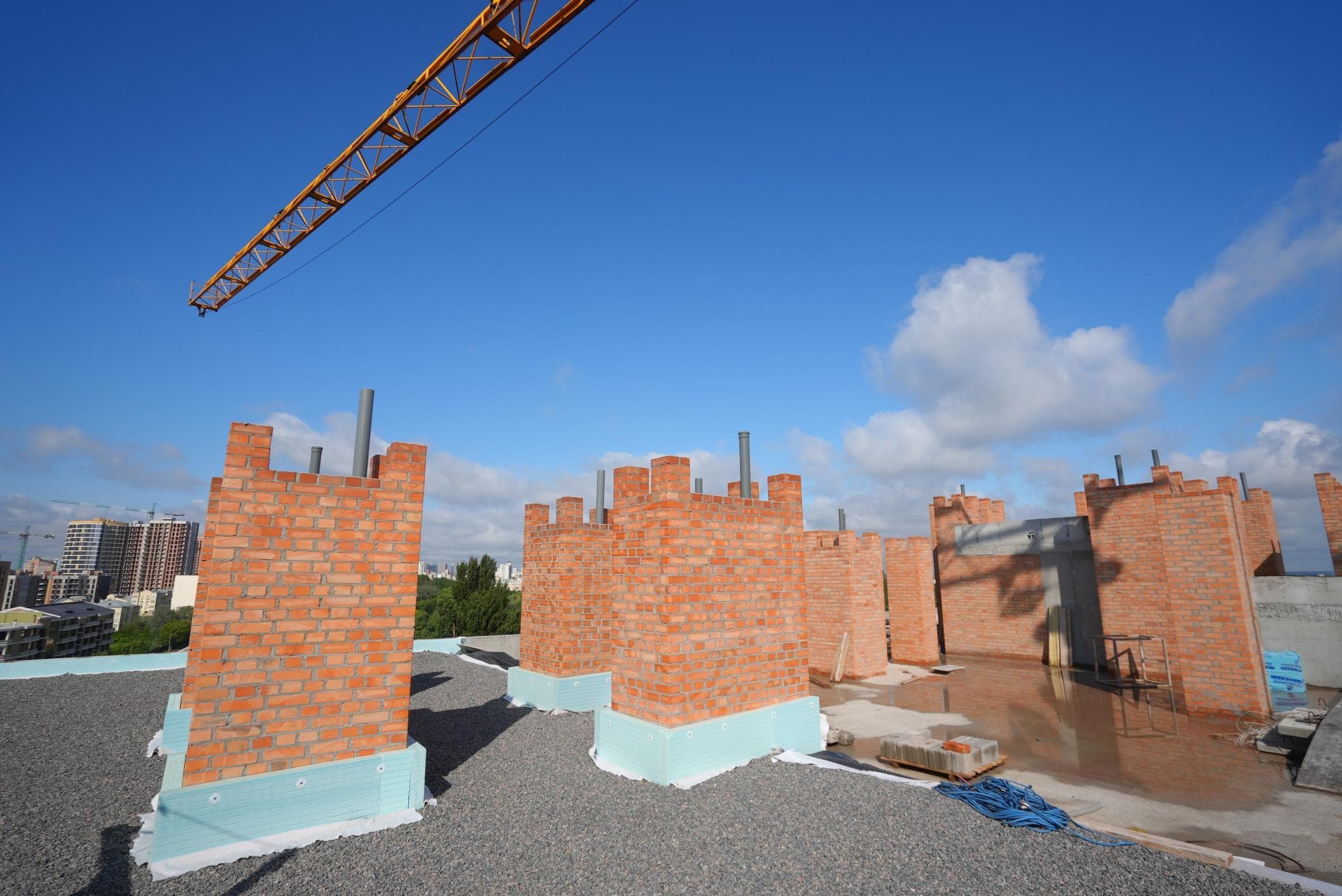

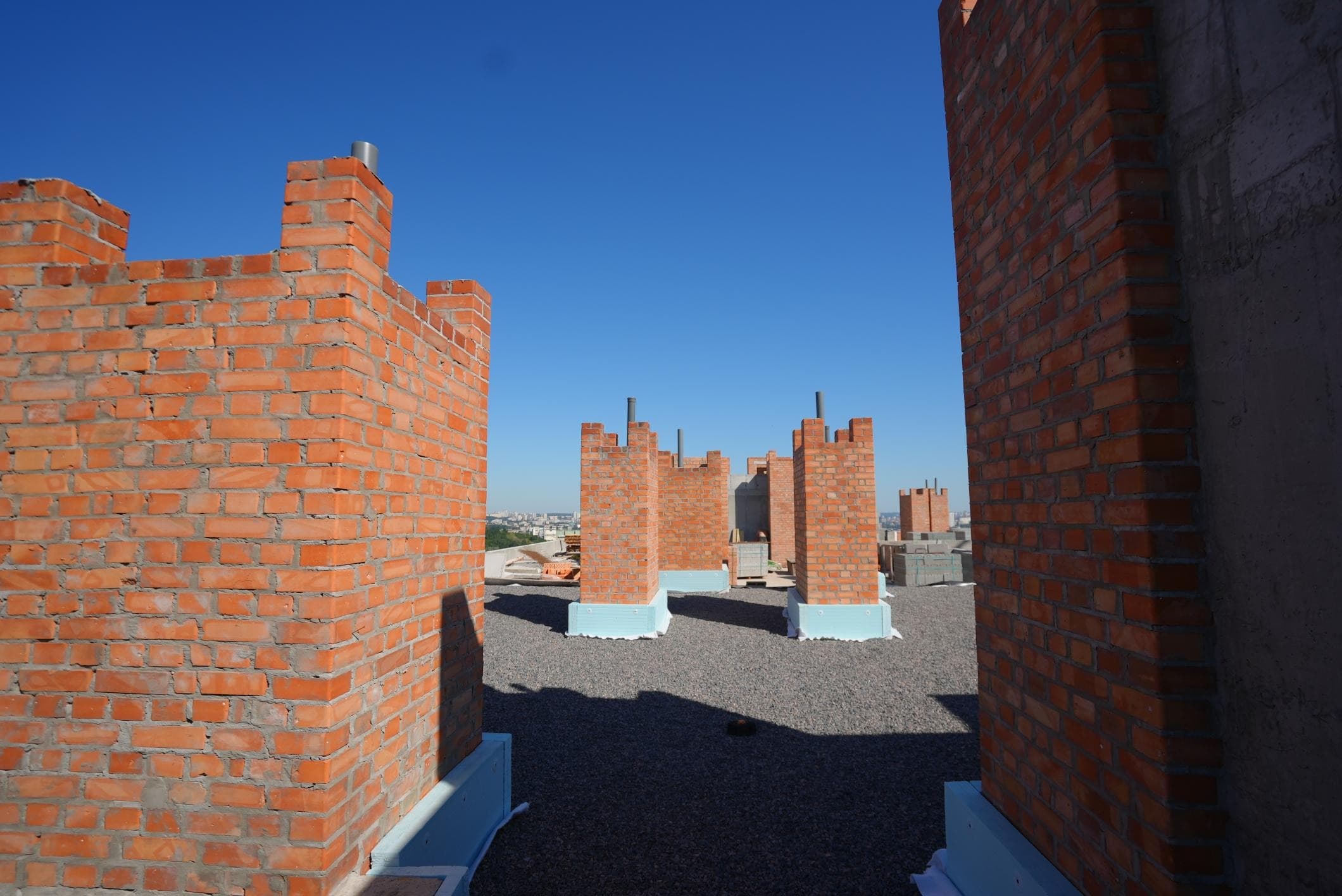

- Мурування шахт димовидалення на покрівлі – 95%
Секція 3:
- Влаштування цементно-піщаної стяжки з 2 по 8 поверх – 95%

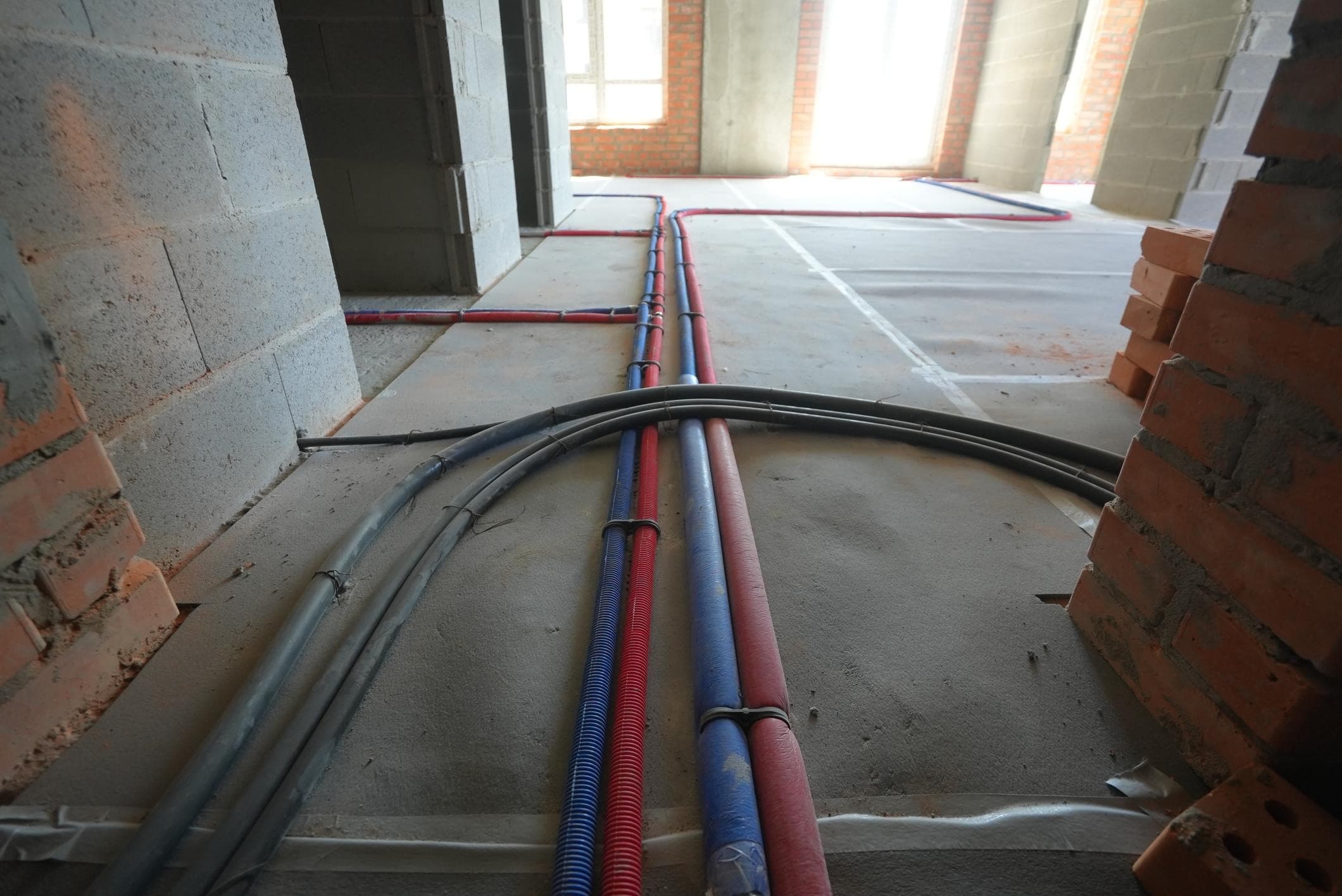

- Влаштування внутрішніх інженерних мереж водопостачання, каналізації та дощової каналізації – 90%
- Влаштування внутрішніх інженерних мереж електротеплопостачання у квартирах та МЗК – 90%
- Влаштування звукоізоляції, підлоги у квартирах, гідроізоляції в санвузлах і на балконах, а також підготовка під влаштування цементної стяжки – 90%
Секція 4:

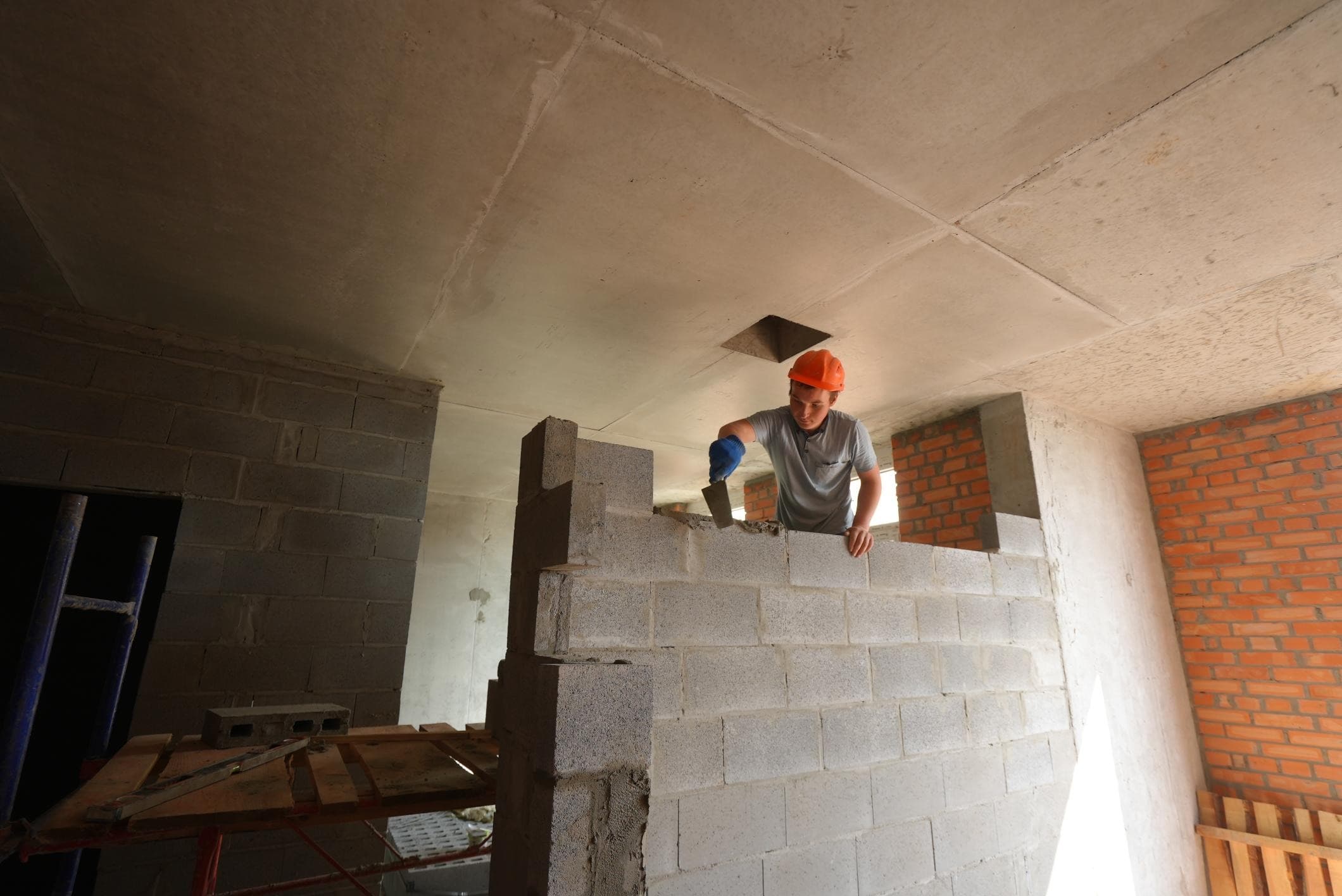

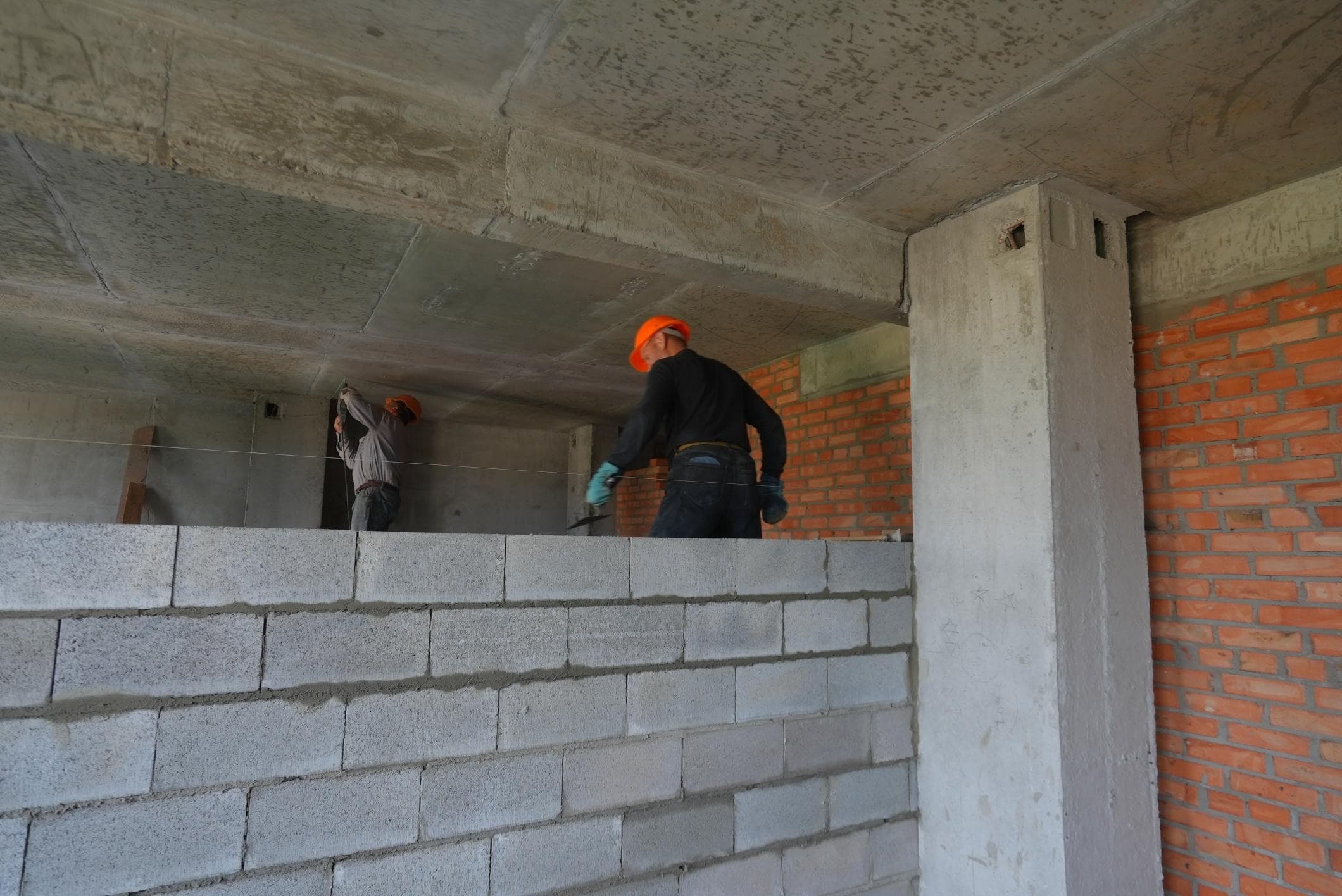

- Мурування зовнішніх і внутрішніх стін: 2 поверх – 40%
- Влаштування звукоізоляції, підлоги у квартирах, гідроізоляції в санвузлах і на балконах, а також підготовка під влаштування цементної стяжки – 80%
- Монтаж стояків водопостачання – 30%
Секція 5:
- Мурування зовнішніх і внутрішніх стін: 2 поверх – 95%
- Влаштування звукоізоляції, підлоги у квартирах, гідроізоляції в санвузлах і на балконах, а також підготовка під влаштування цементної стяжки – 70%
- Влаштування внутрішніх інженерних мереж електротеплопостачання у квартирах та МЗК – 70%
- Влаштування внутрішніх інженерних мереж водопостачання, каналізації та дощової каналізації – 70%
